Bautagebuch Teichsanierung

Die Sanierung des Teiches hat begonnen

Am 26.09.2026 war es soweit. Mit dem Umsiedeln der Tiere aus dem Teichgelände kam es zum „Startschuss“ für die Sanierung des Teiches. Ein Projekt dass uns schon lange am Herzen liegt, war der Teich doch über die Jahre undicht geworden und der Wasserstand sank mit der Zeit immer weiter.

Von Anfang an war uns bewusst, dass wir ein solches Vorhaben nicht alleine stemmen können. Deshalb haben wir bereits im vergangenen Jahr die Freunde und Gönner unseres Tierparks um Unterstützung gebeten und zu Spenden für die Sanierung aufgerufen. Dieser Aufruf wurde gehört.

Zahlreiche Menschen haben ihre Verbundenheit mit unserem Tierpark gezeigt und mit ihren Spenden dazu beigetragen, dass dieses wichtige Projekt Wirklichkeit werden kann. Ein ganz besonderer Dank gilt dabei auch der Gemeinde Dielheim, deren Unterstützung ebenfalls maßgeblich dazu beiträgt, dass wir die Sanierung finanziell umsetzen können.

Allen bisherigen und zukünftigen Spender wollen wir auf diesem Wege jetzt schon für die Unterstützung ganz herzlich Danken.

Wir freuen uns sehr, dass es nun endlich losgeht und werden euch natürlich über die weiteren Fortschritte der Sanierung auf dem Laufenden halten und euch mitnehmen, wenn aus unserem alten Teich Stück für Stück wieder ein schönes Zuhause für die Tiere entsteht.

Woche 1

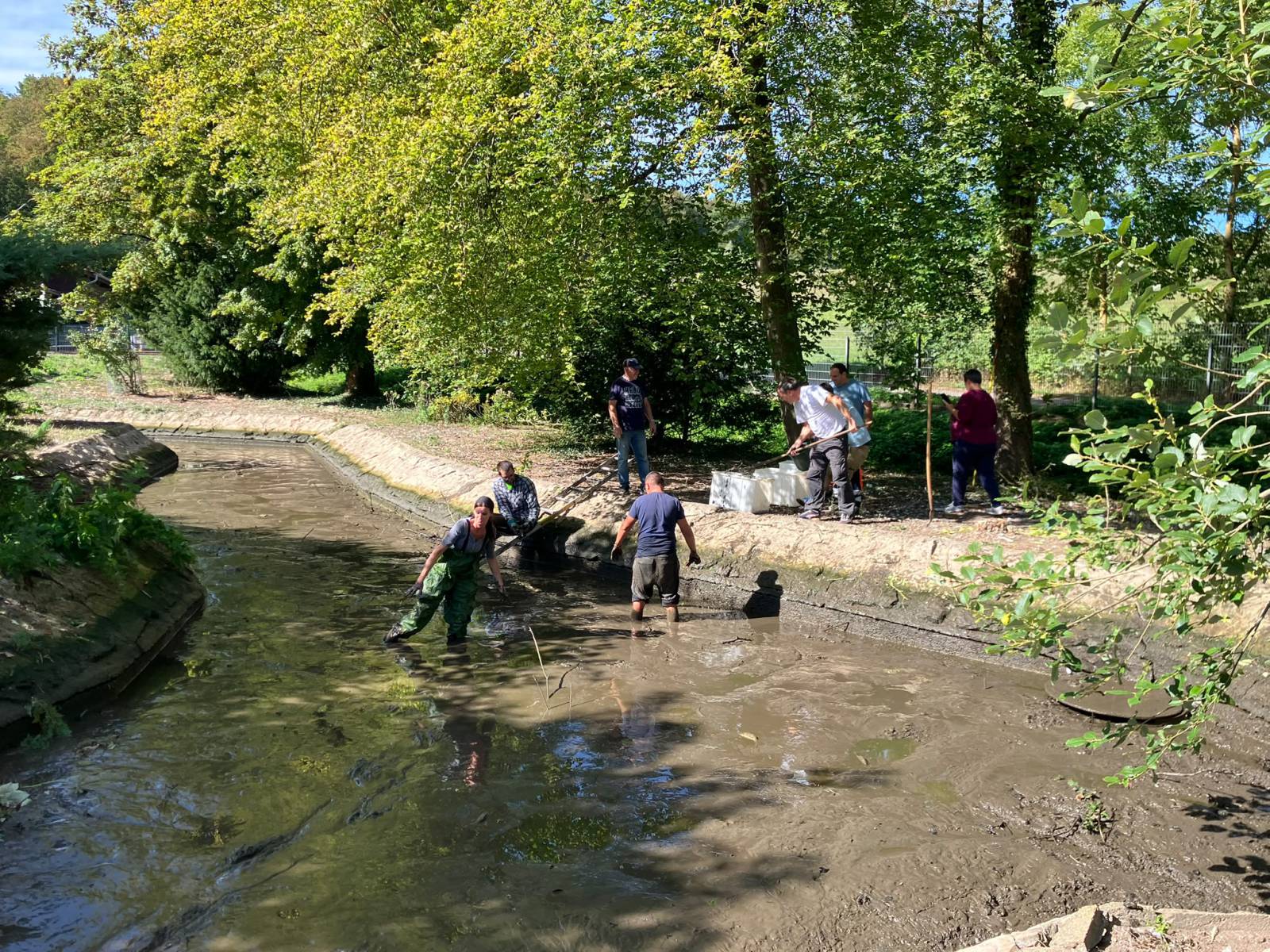

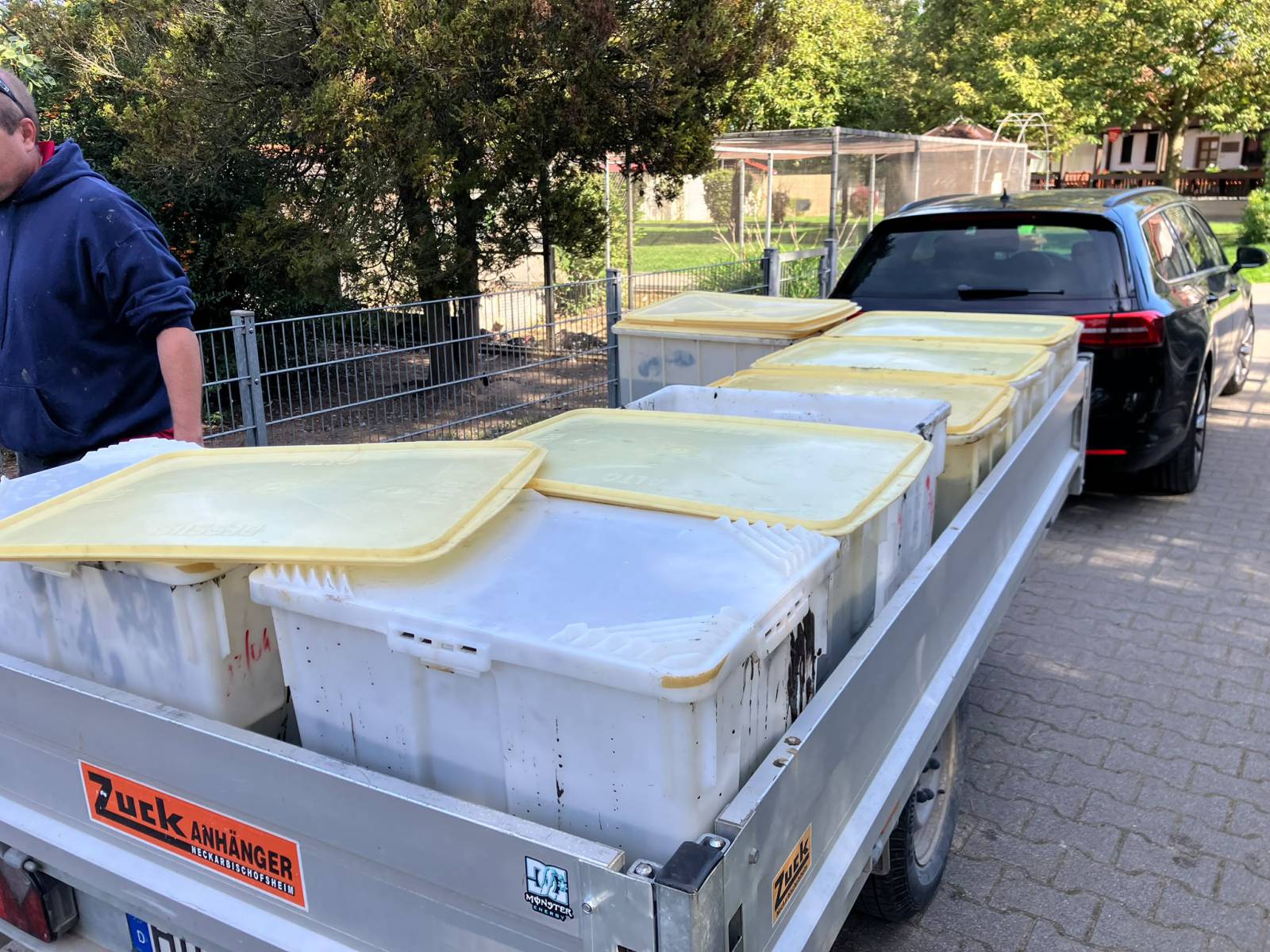

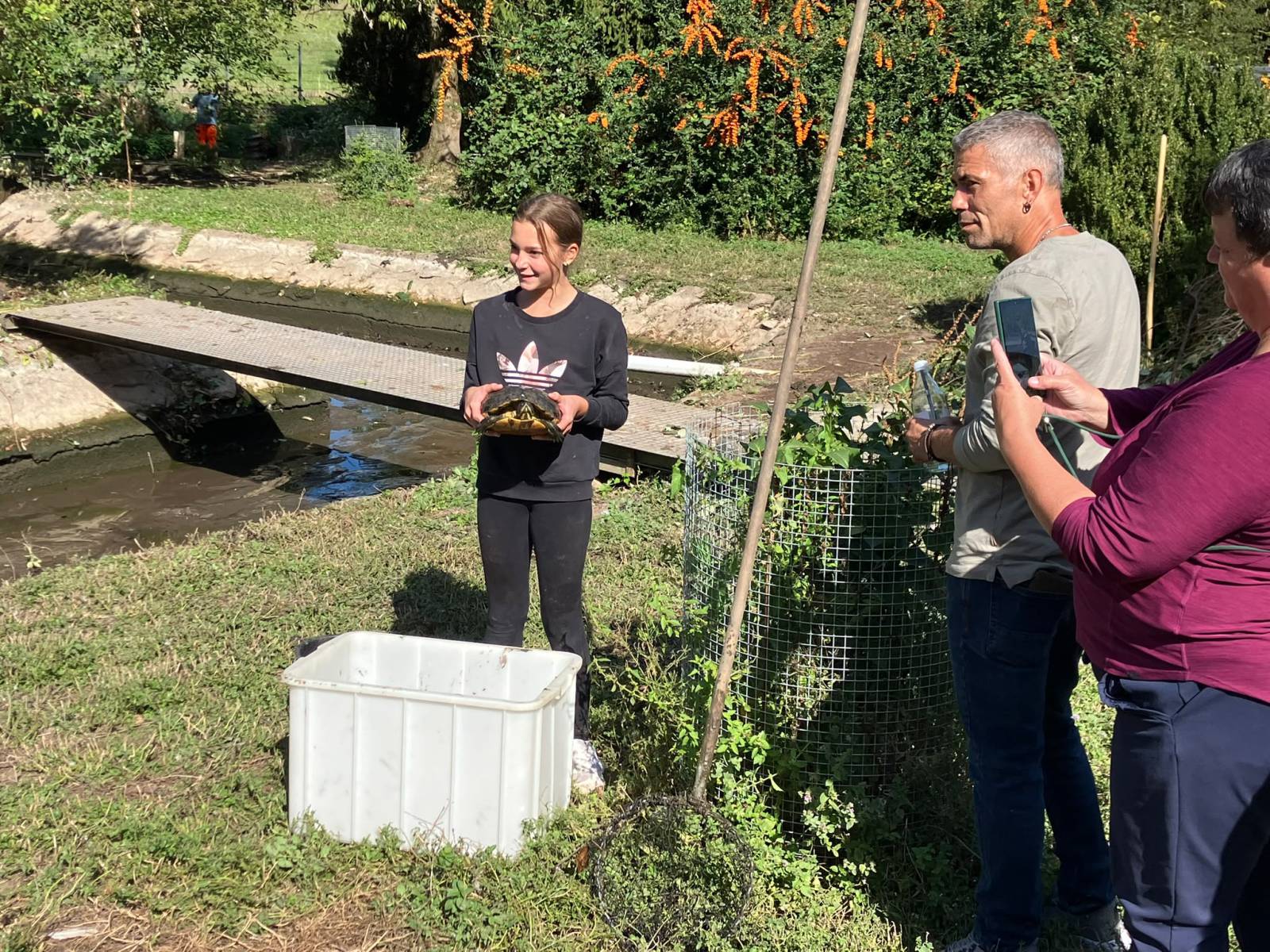

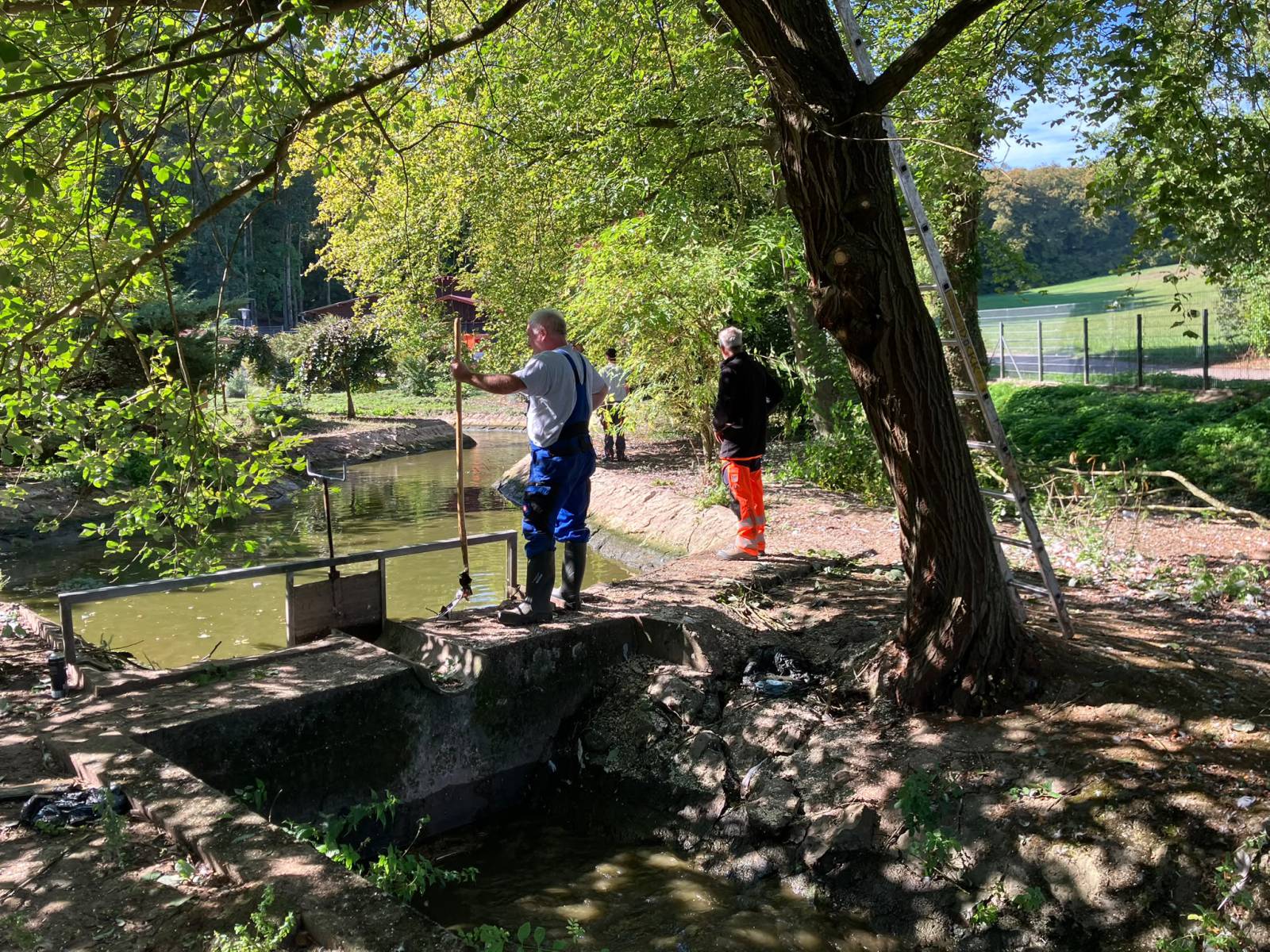

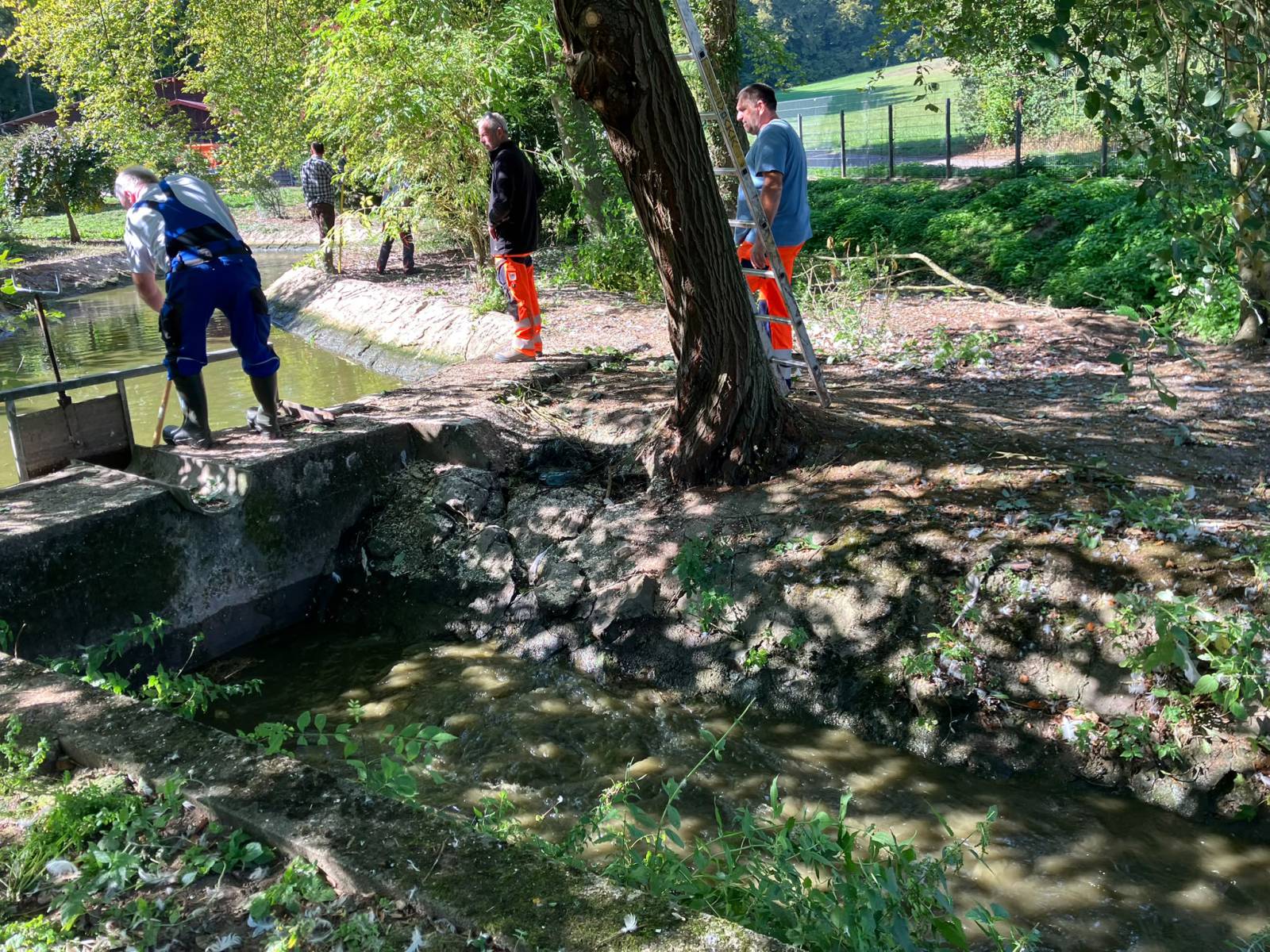

26.09.2026 – Die Umsiedlung der Tiere

Bevor die Arbeiten überhaupt beginnen konnten mussten die Bewohner des Teiches umgesiedelt werden. Die Enten und Gänse wurden in neue Gehege verlegt. Danach kam die nächste große Aufgabe. Die Fische und Schildkröten mussten aus dem Teich gefangen werden. Mit Köcher oder auch nur mit den Händen wurden die Wasserbewohner gefangen und in Transportboxen verbracht, wo sie ihre Reise ein ein neues Zuhause antraten.

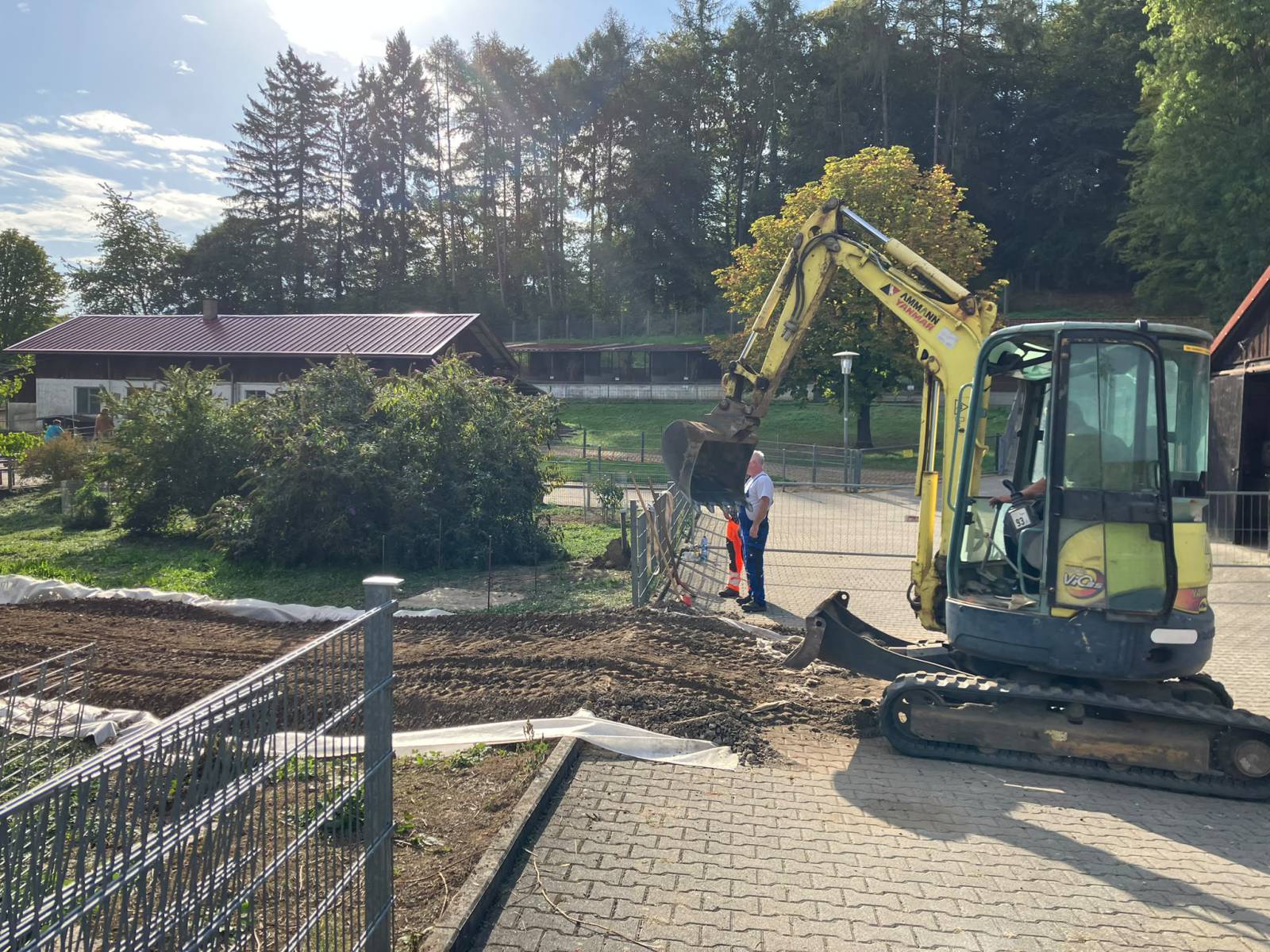

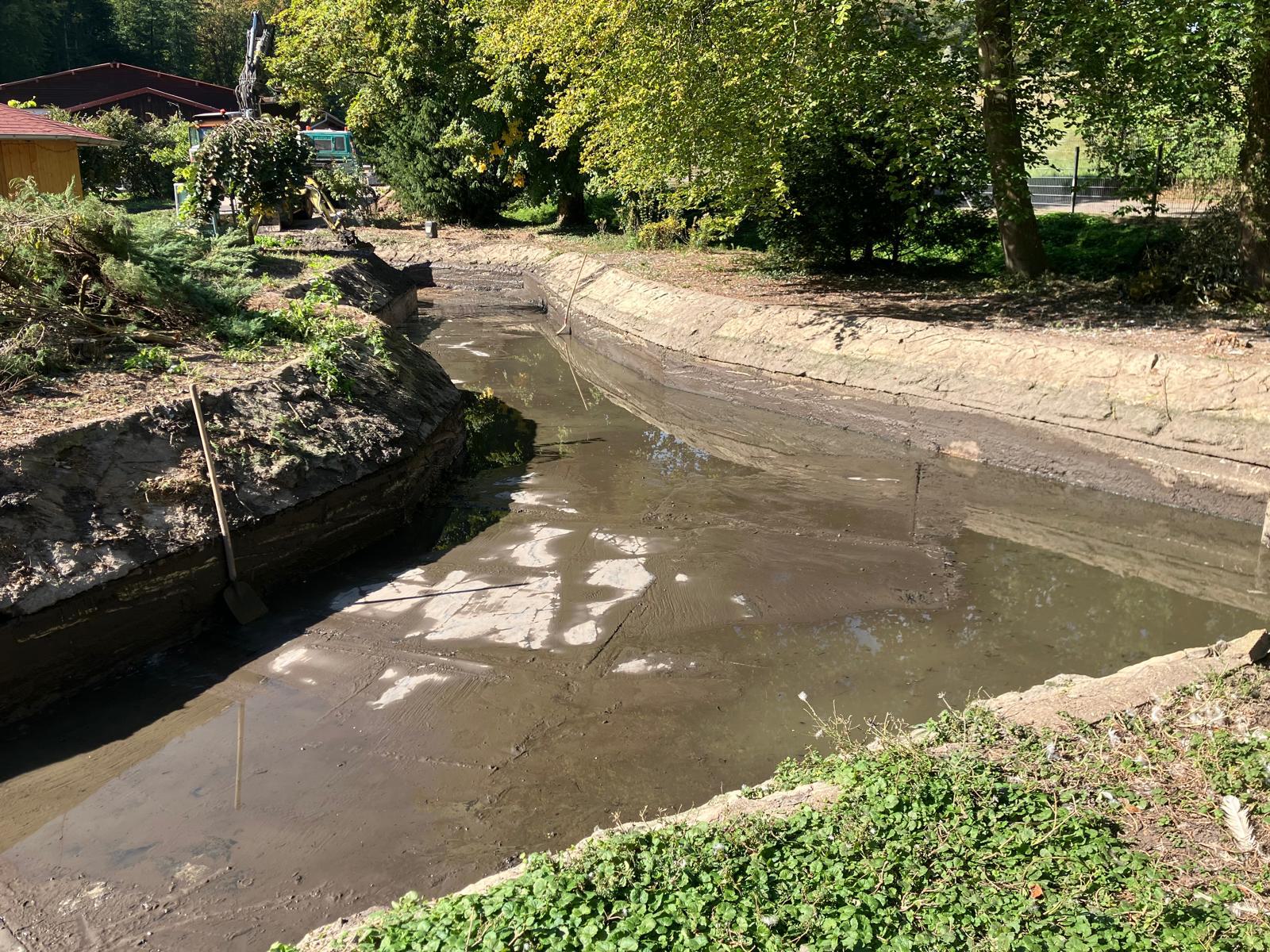

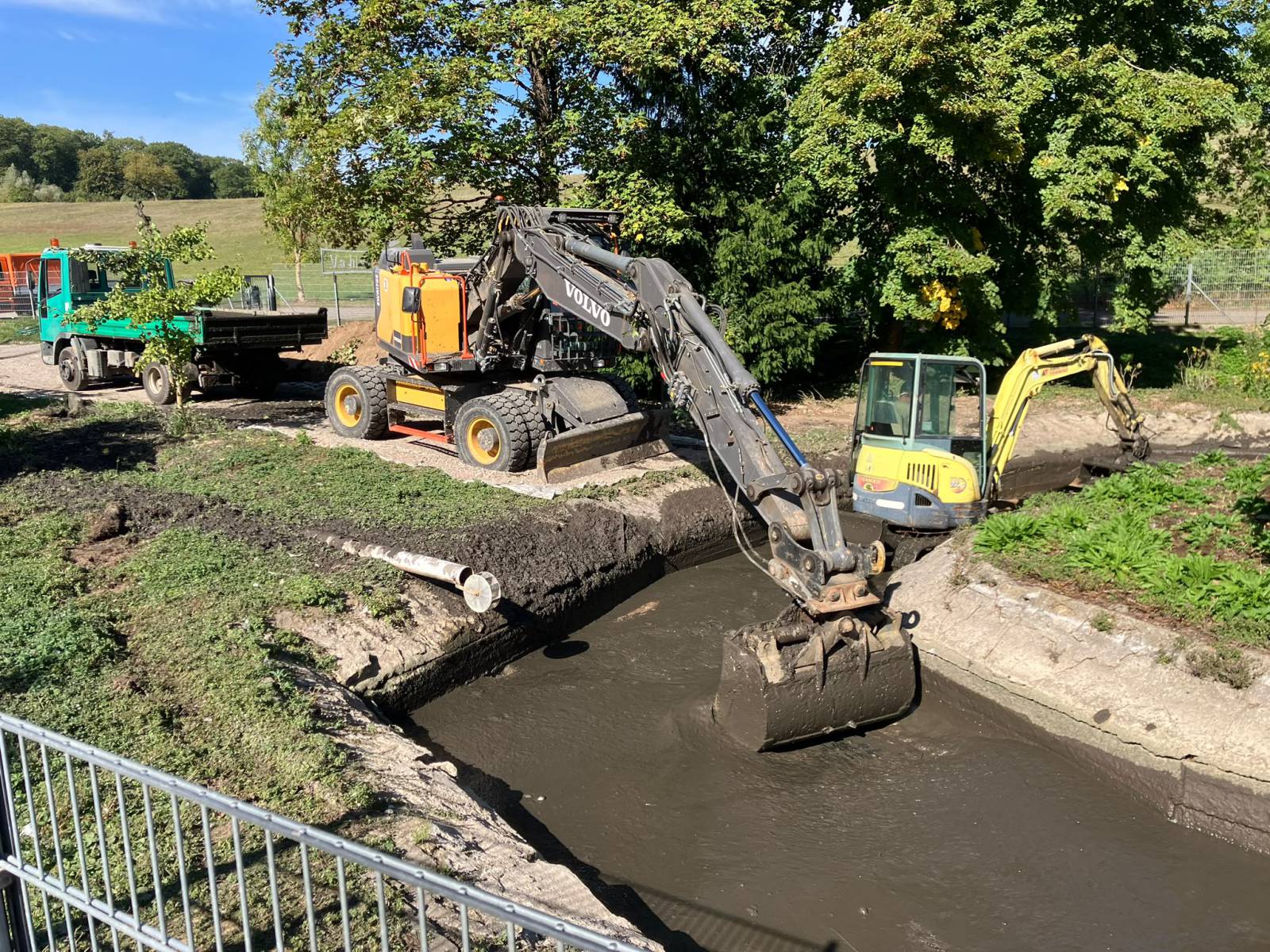

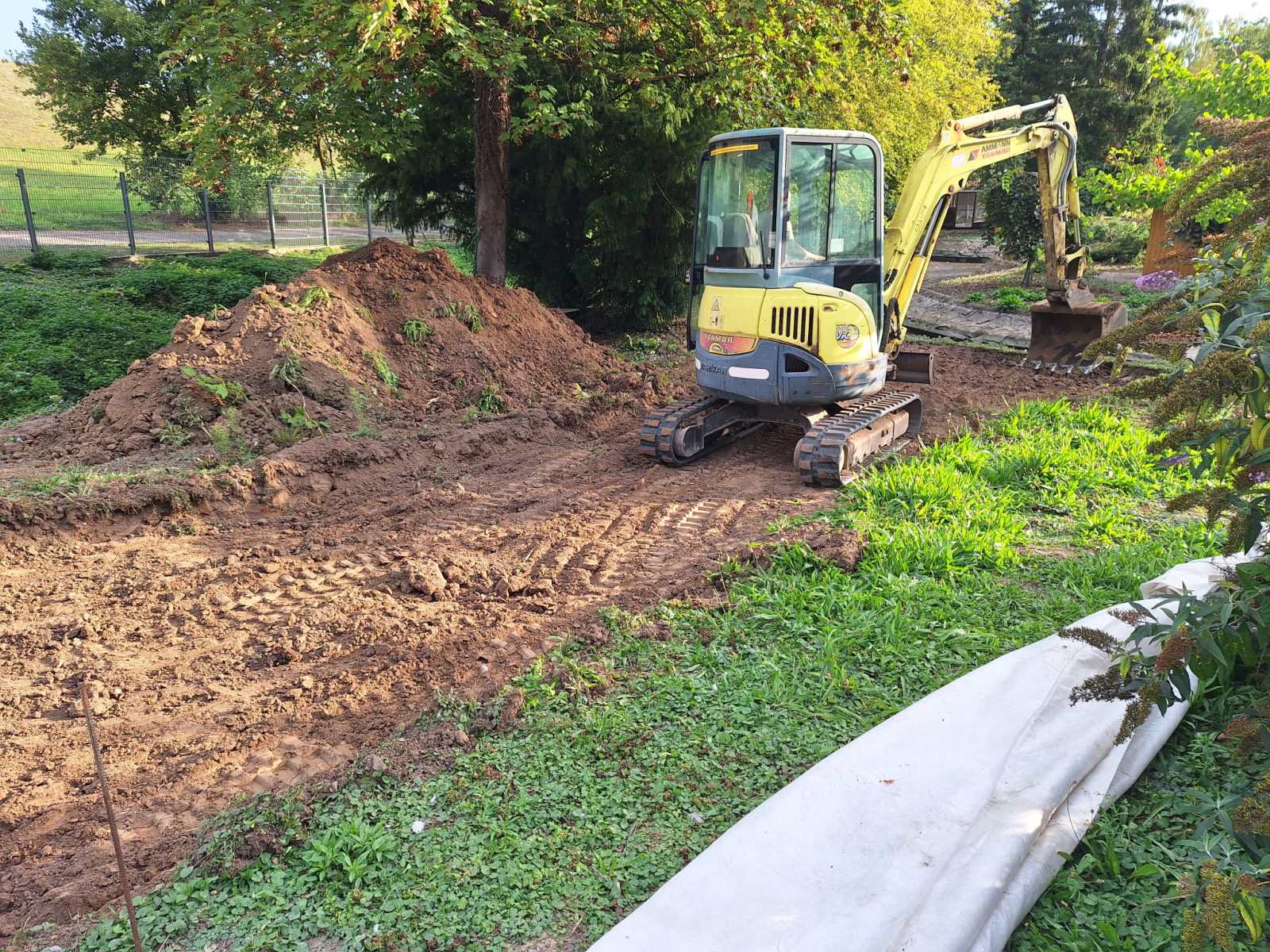

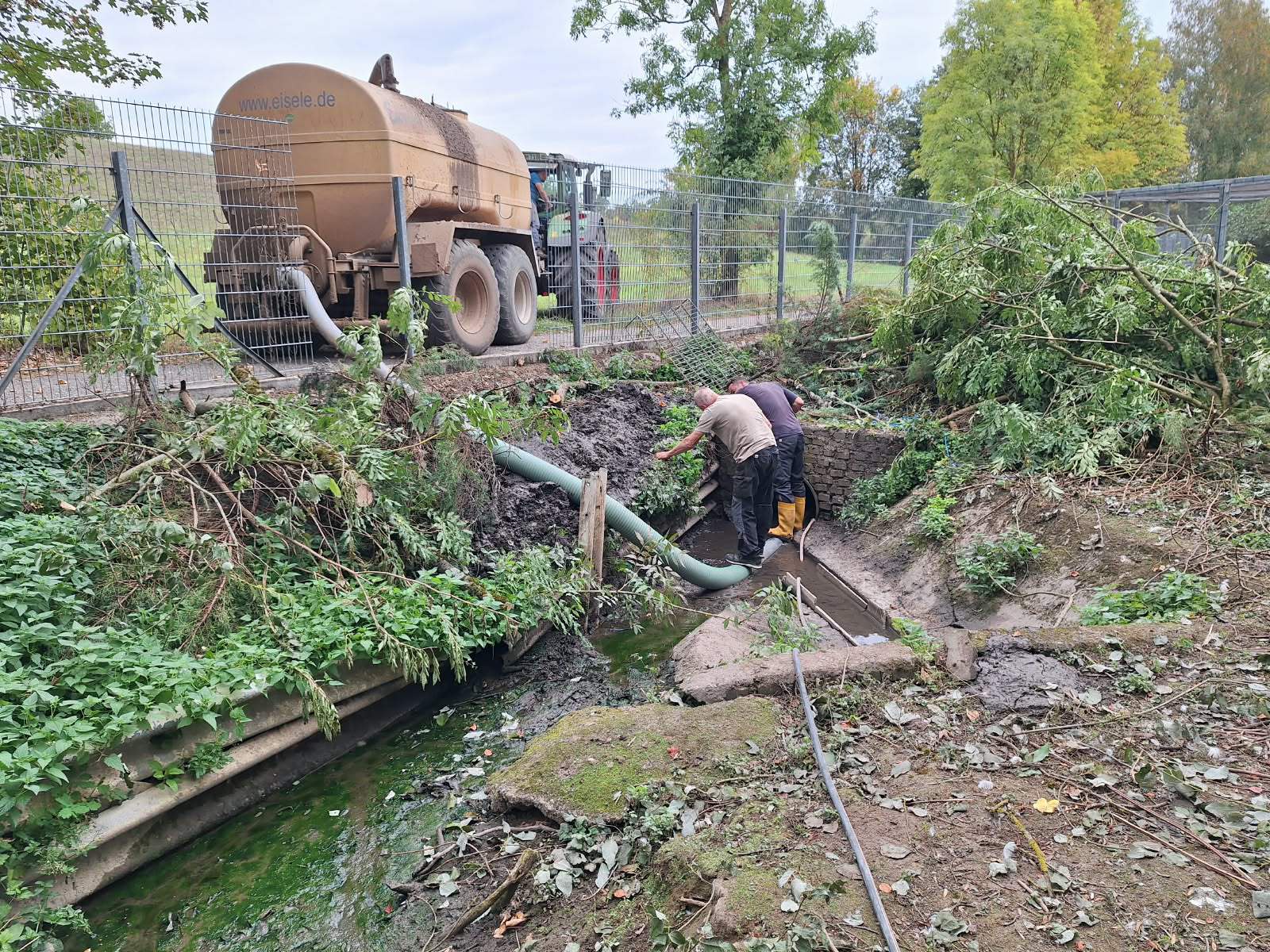

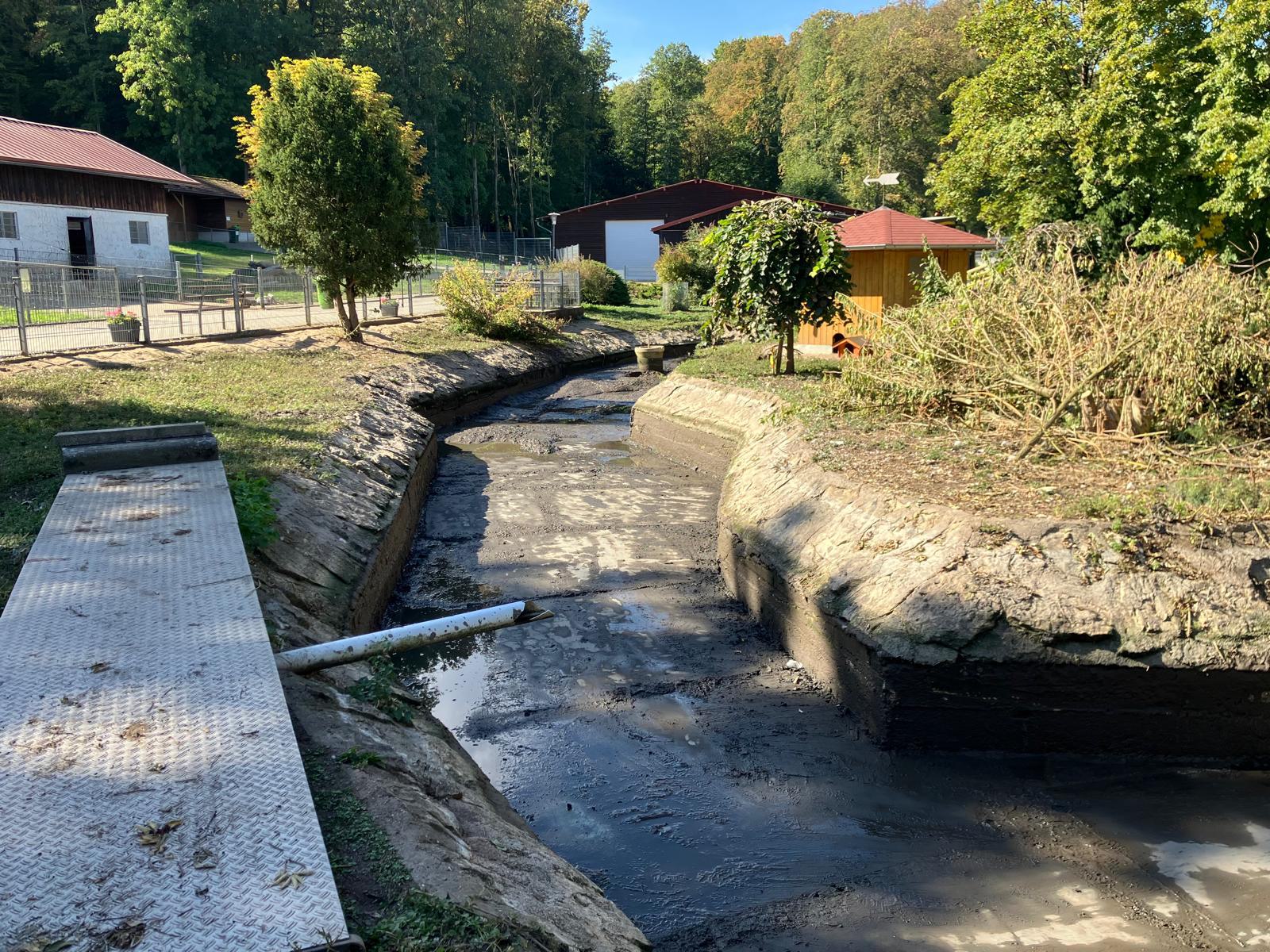

28 – 30.09.2026 – Der Teich wird von Schlamm und Dreck befreit.

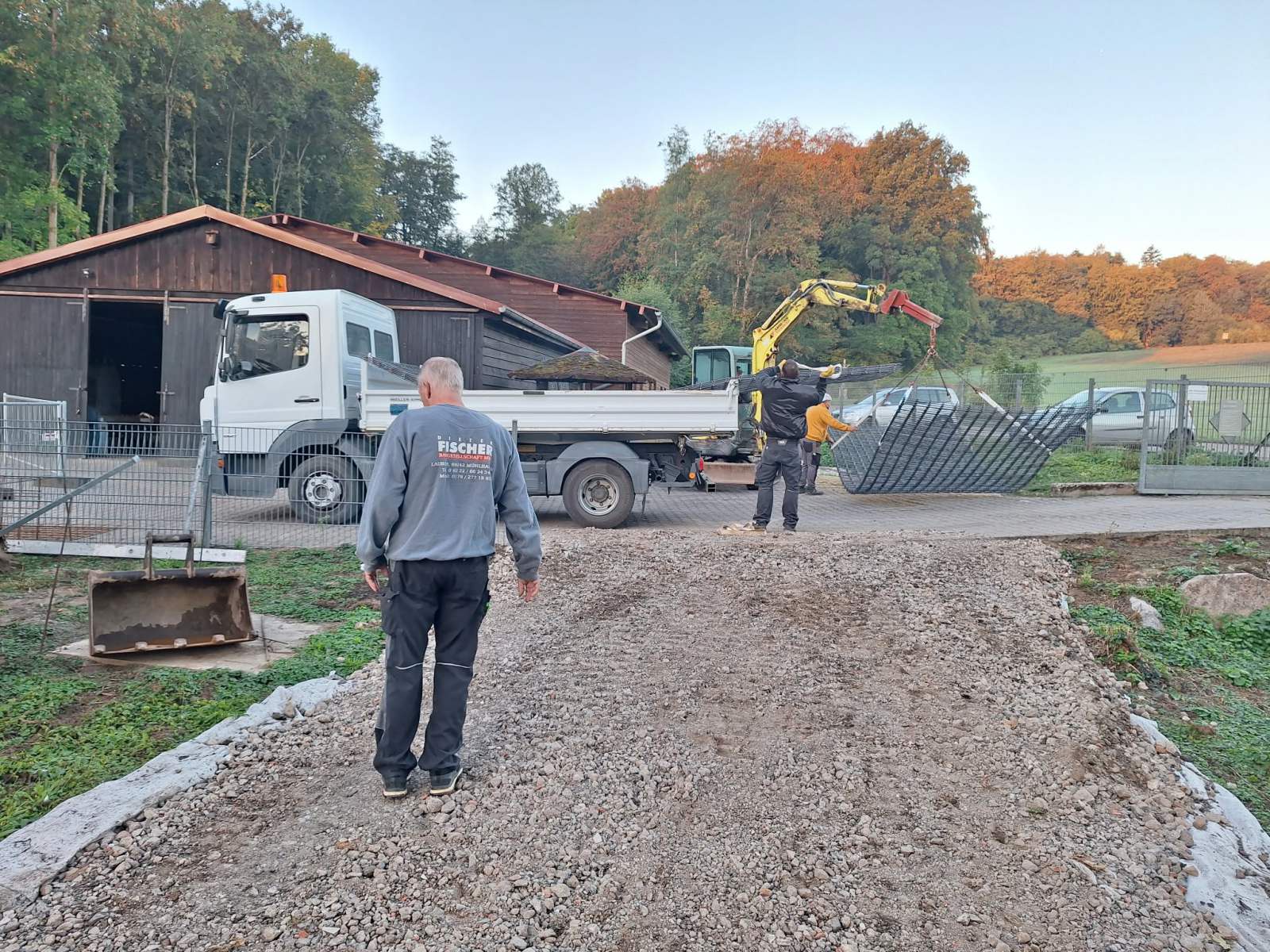

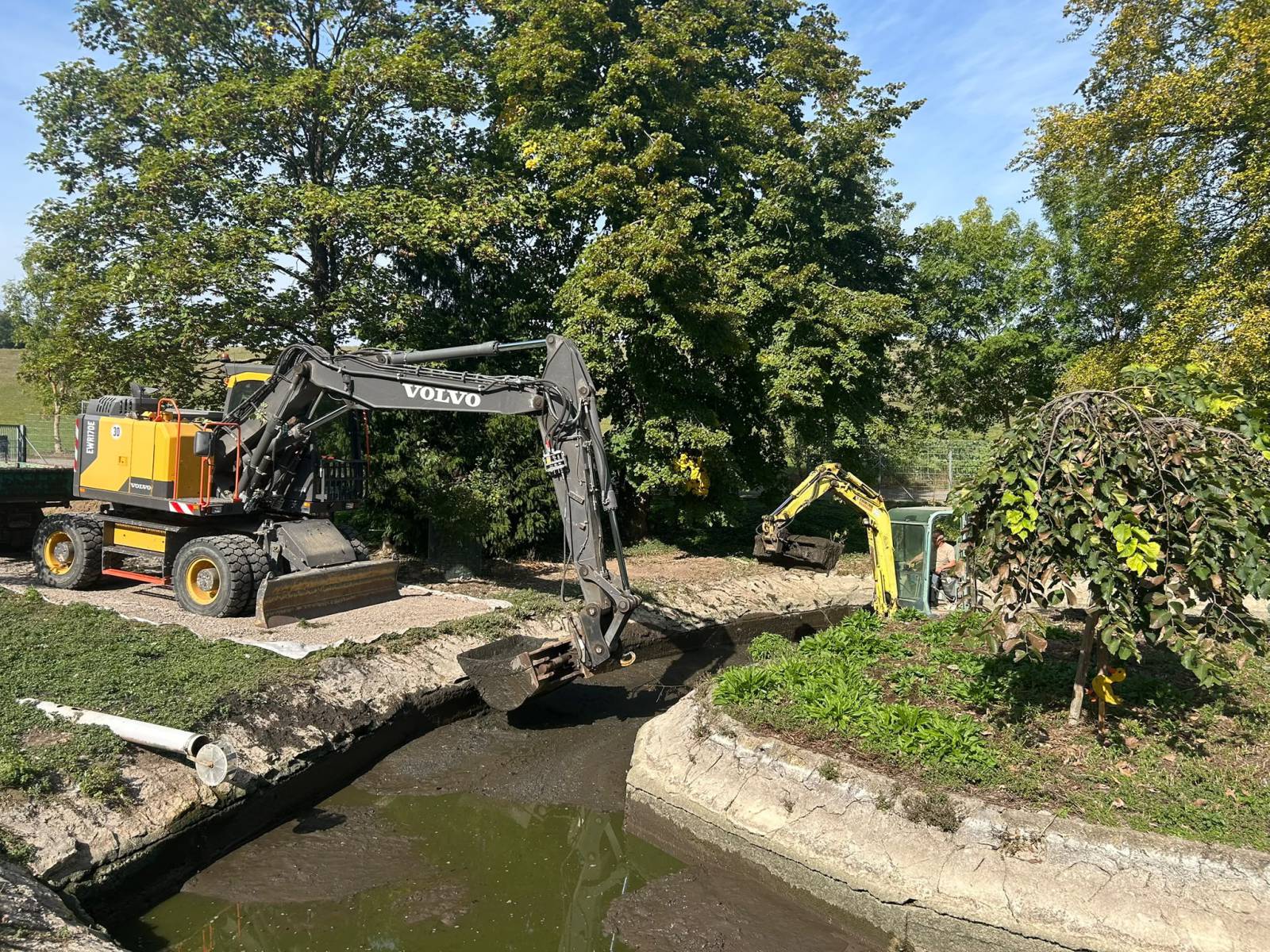

Als der Teich leer gelaufen war, stand als nächstes das säubern des Teiches an. Hier konnte man nur mit schwerem Gerät ran und es musste ein Zufahrtsweg für die Maschinen angelegt und geschottert werden. Erst dann war es möglich mit den Baggern den Schlamm und Schmutz aus dem Teich zu entfernen.

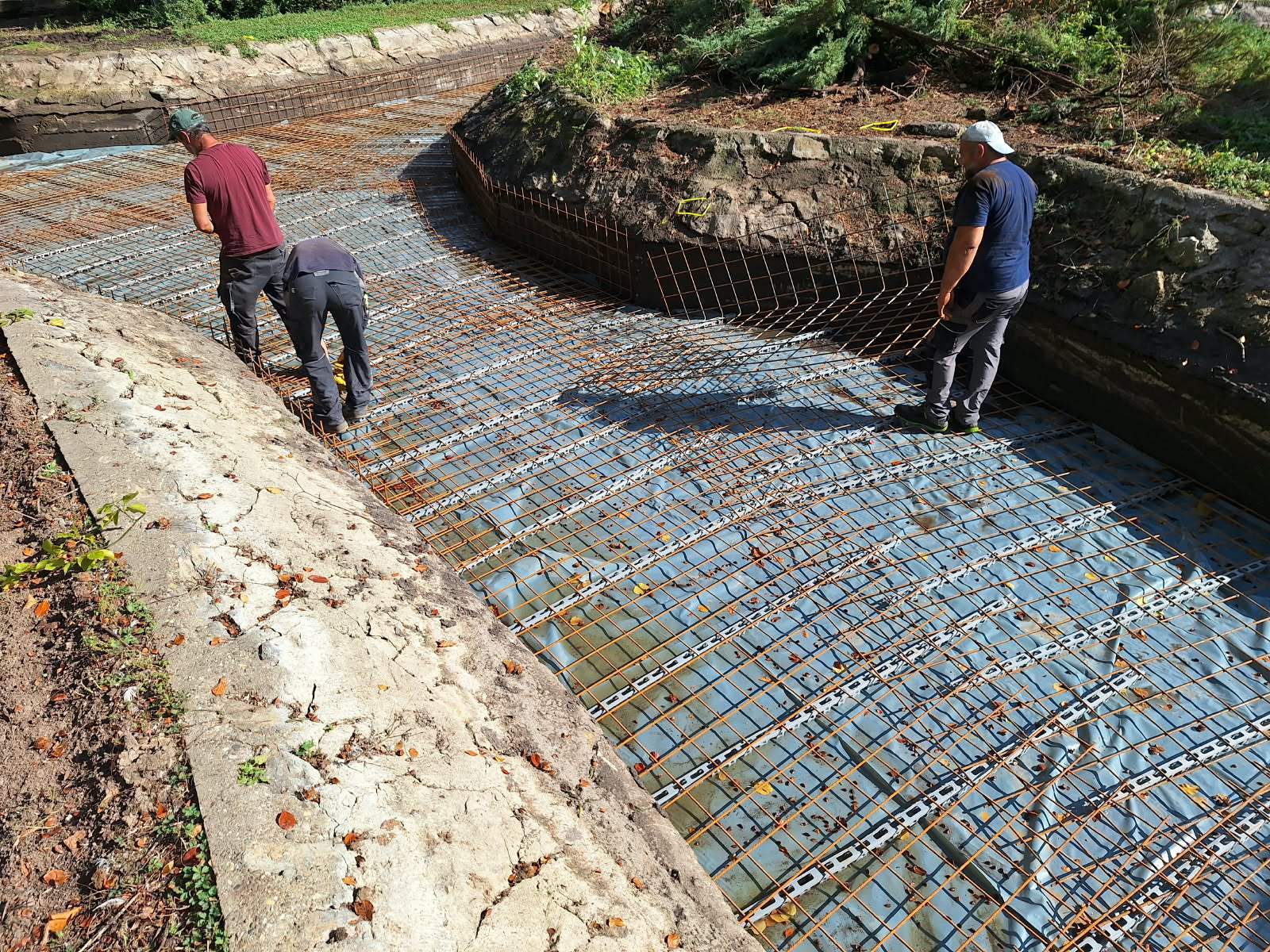

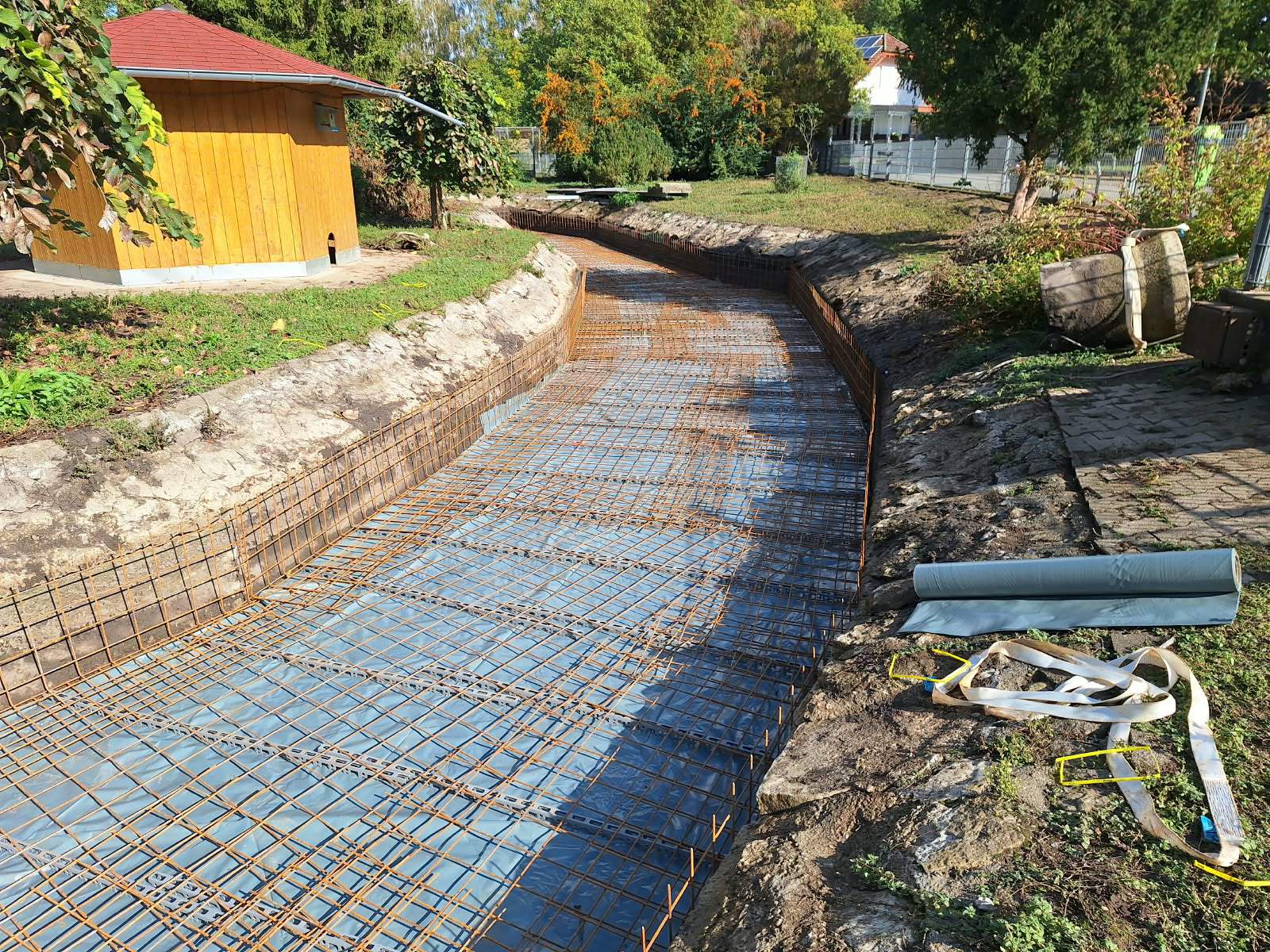

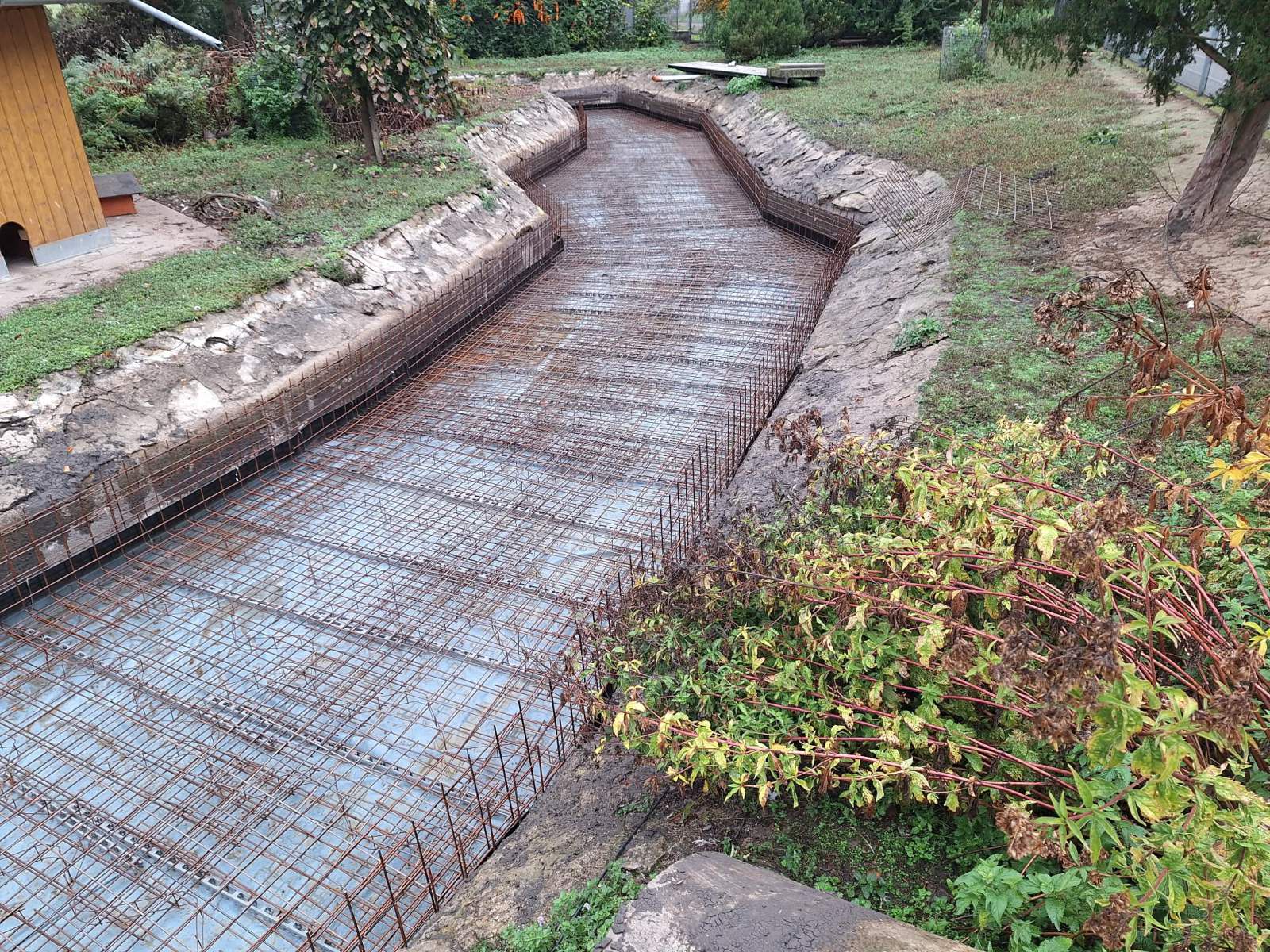

01 – 02.10.2026 – Die ersten Baustahlmatten werden als Bewehrung verlegt

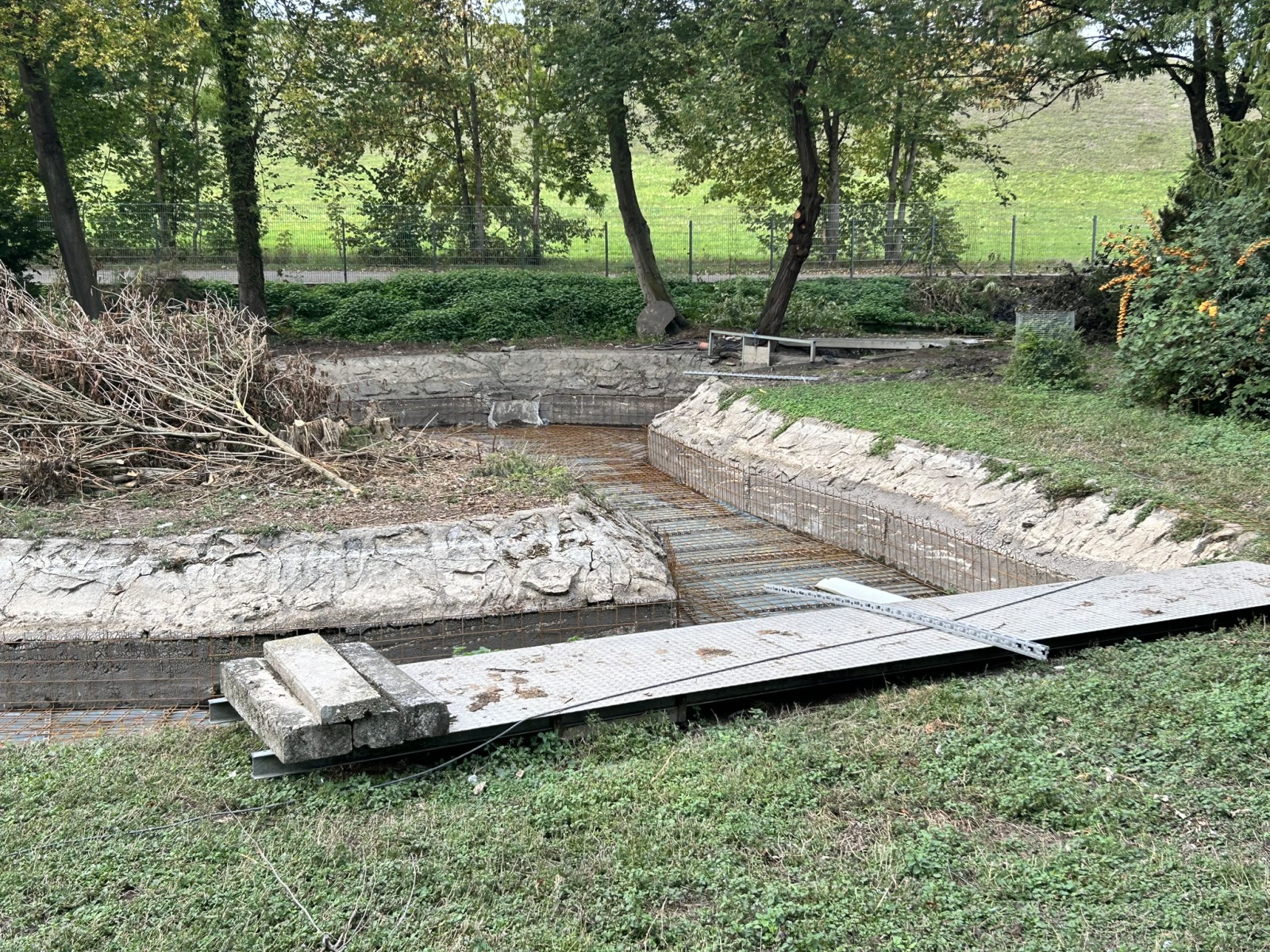

Als nächster Schritt wurde nun der Teich mit Baustahlmatten ausgelegt werden, welche als Bewehrung für den die Betondecke dienen.

Woche 2

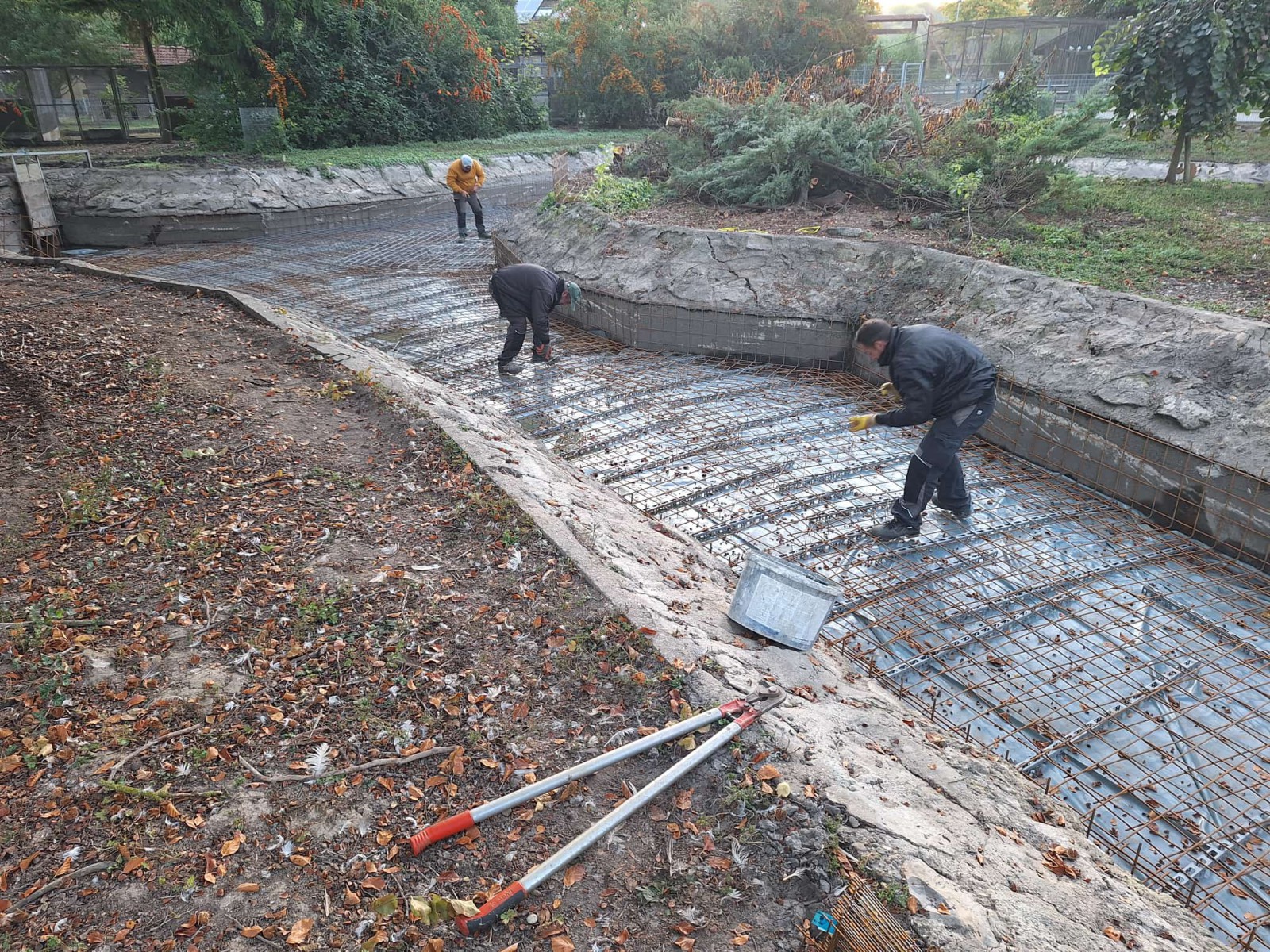

05 – 07.10.2026 – Die Bewehrungsarbeiten gehen weiter

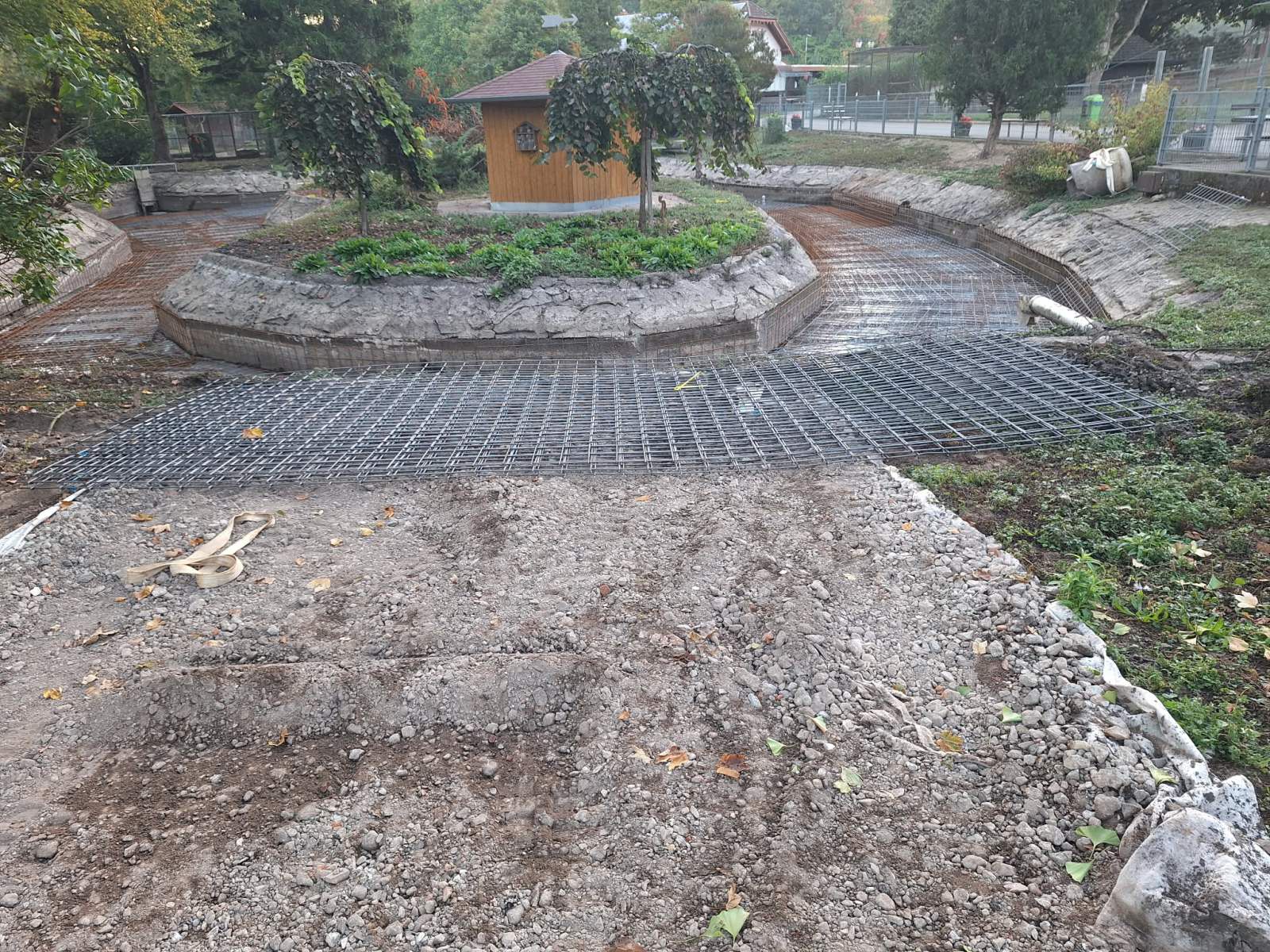

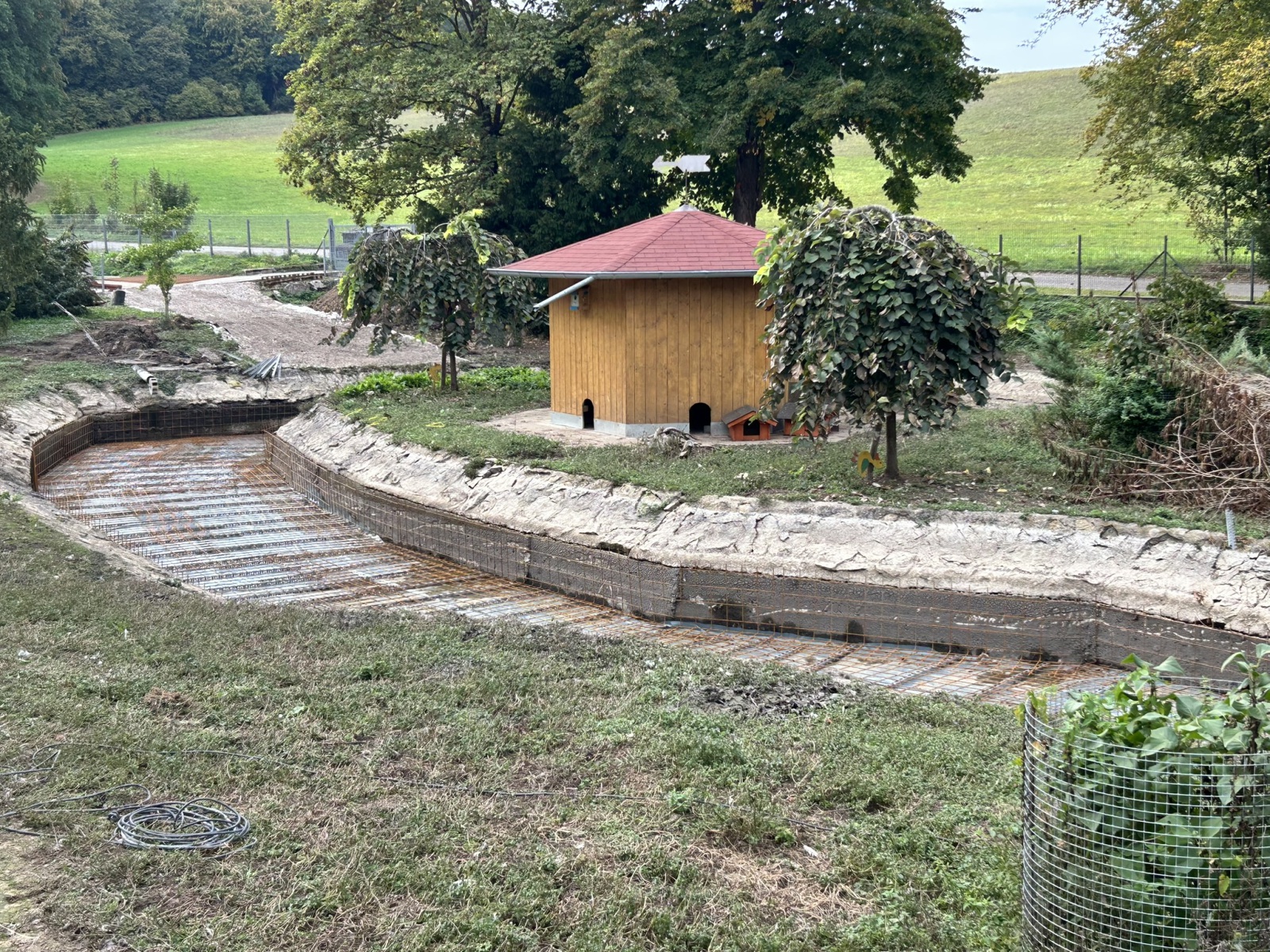

Es ist einiges zu tun bis die Baustahlmatten und der Bewehrungsstahl verbunden bzw. verrödelt sind. Dies dient dazu, die Armierung vor und während des Betonierens in rutschsicher in Position zu halten, damit die exakte Betondeckung gewahrt bleibt

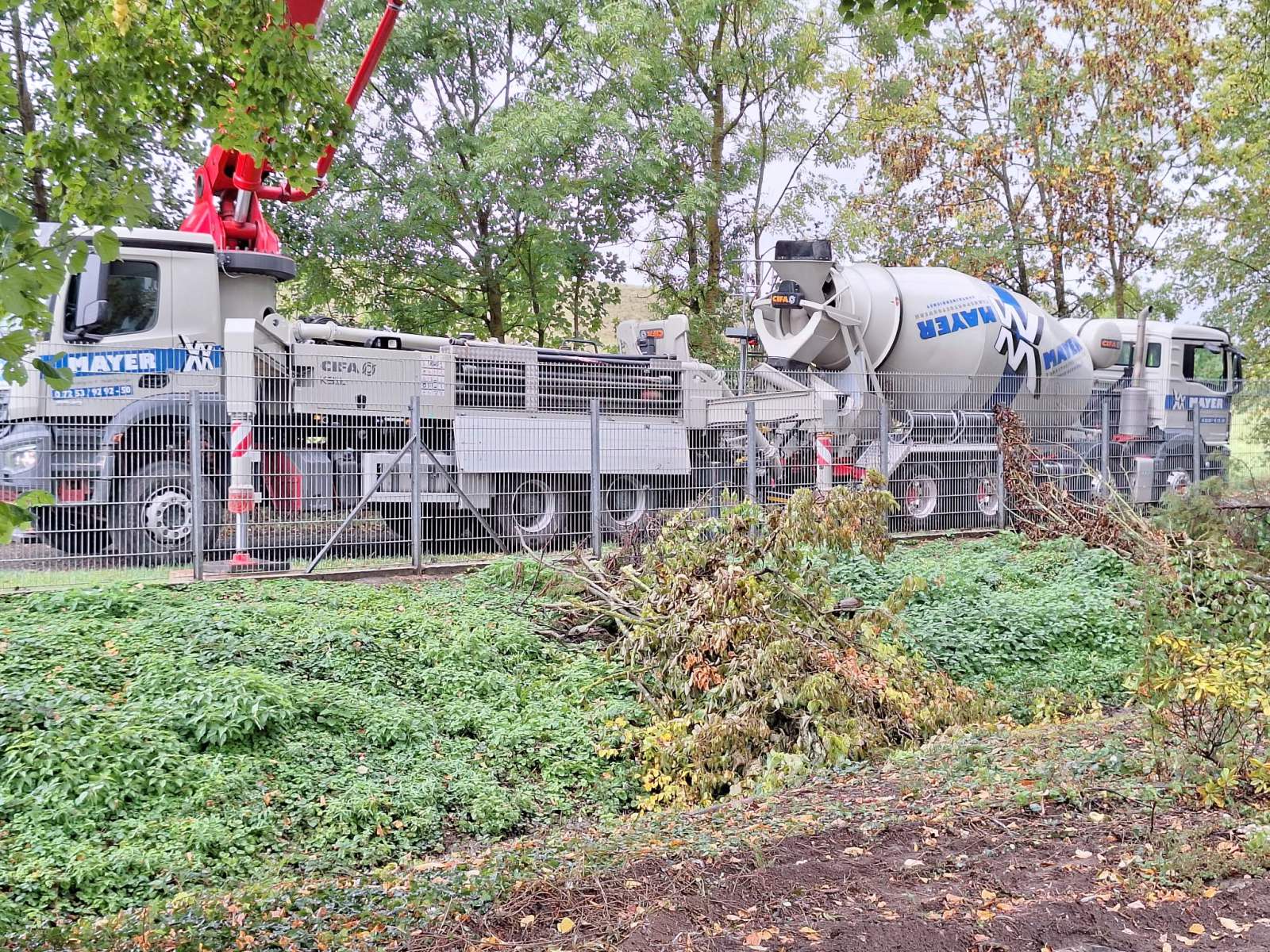

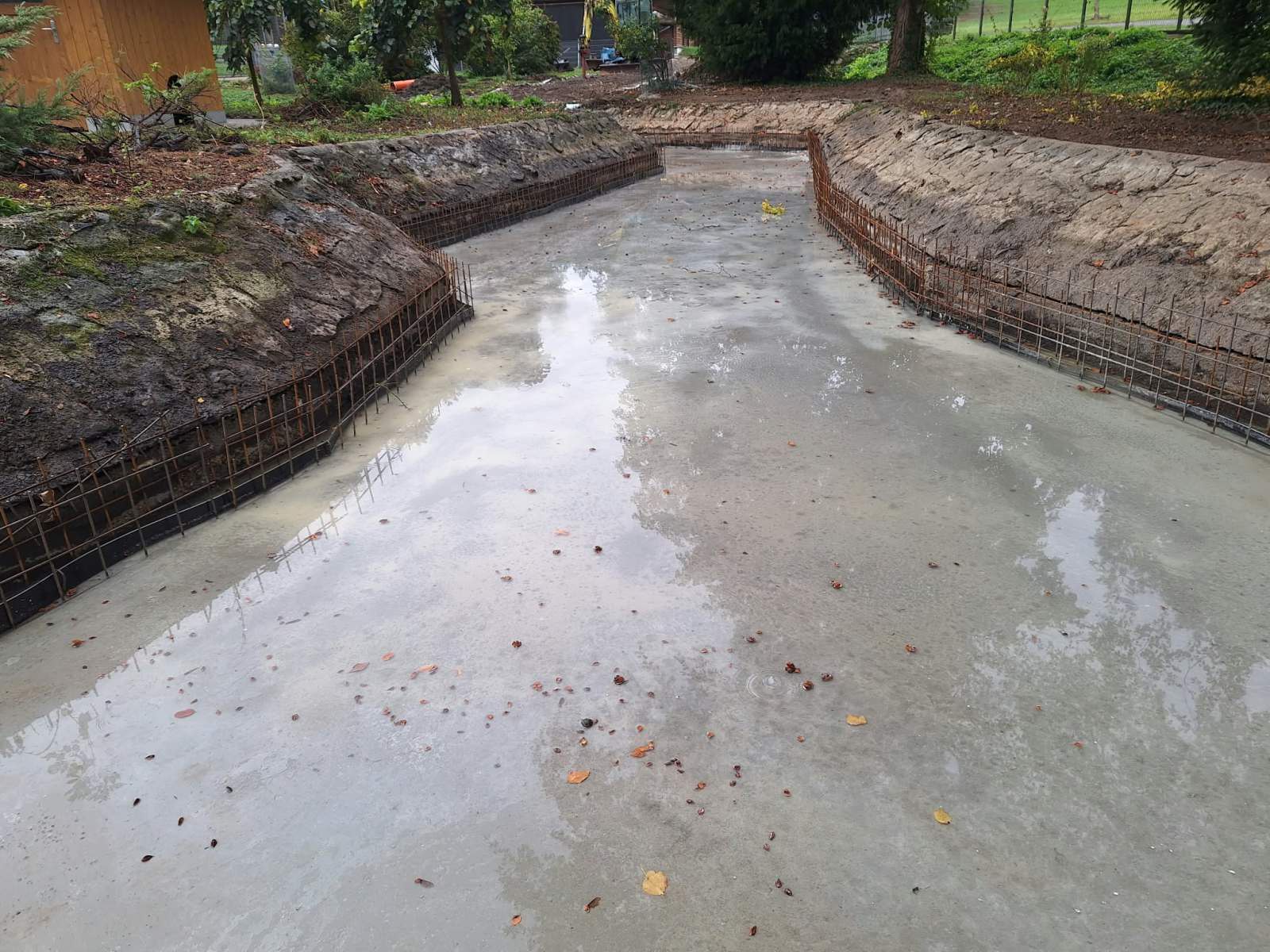

08.10.2026 – Die Betondecke kann gegossen werden

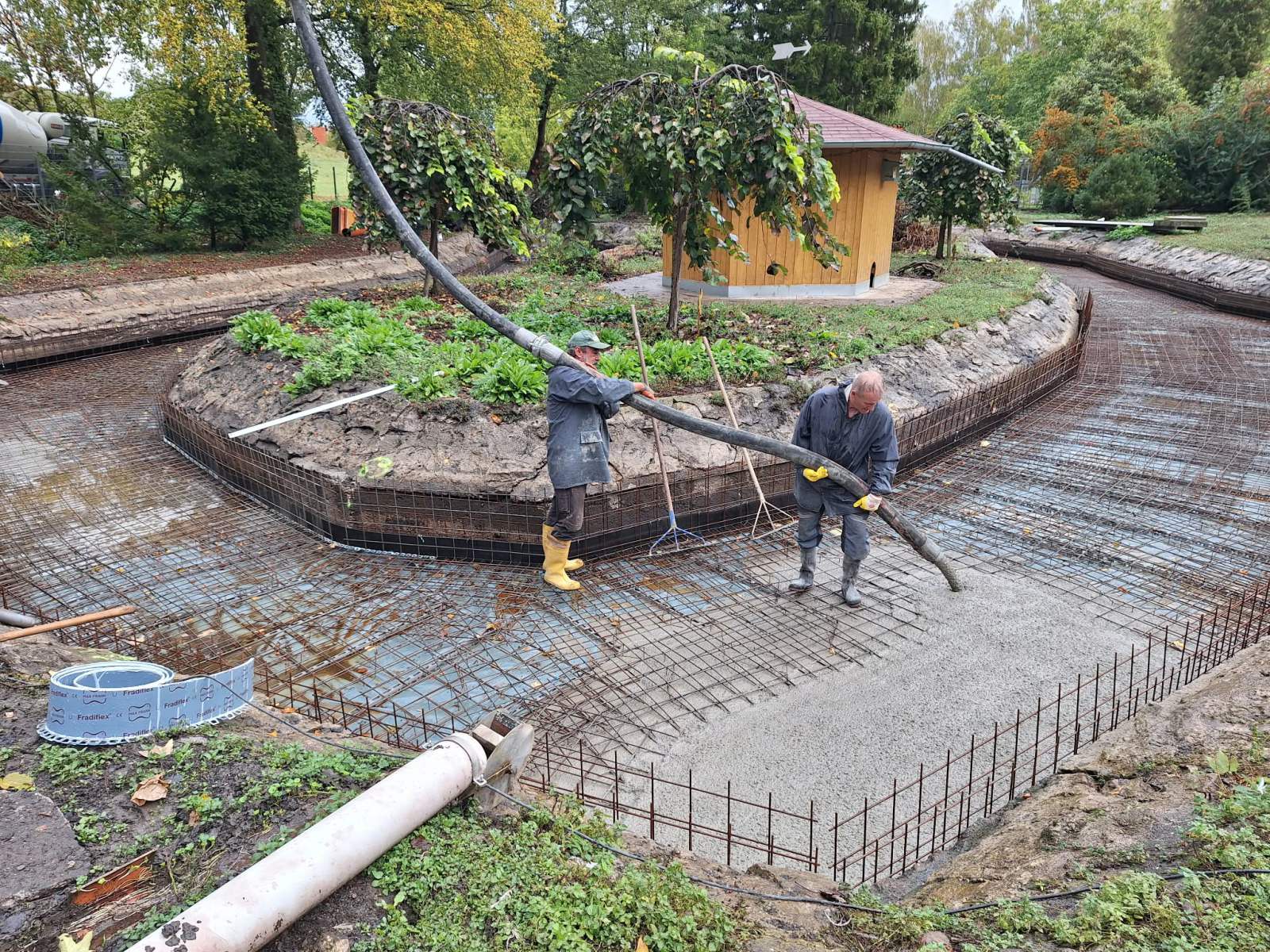

Es war soweit. Die Betondecke des Teiches konnte gegossen werden.

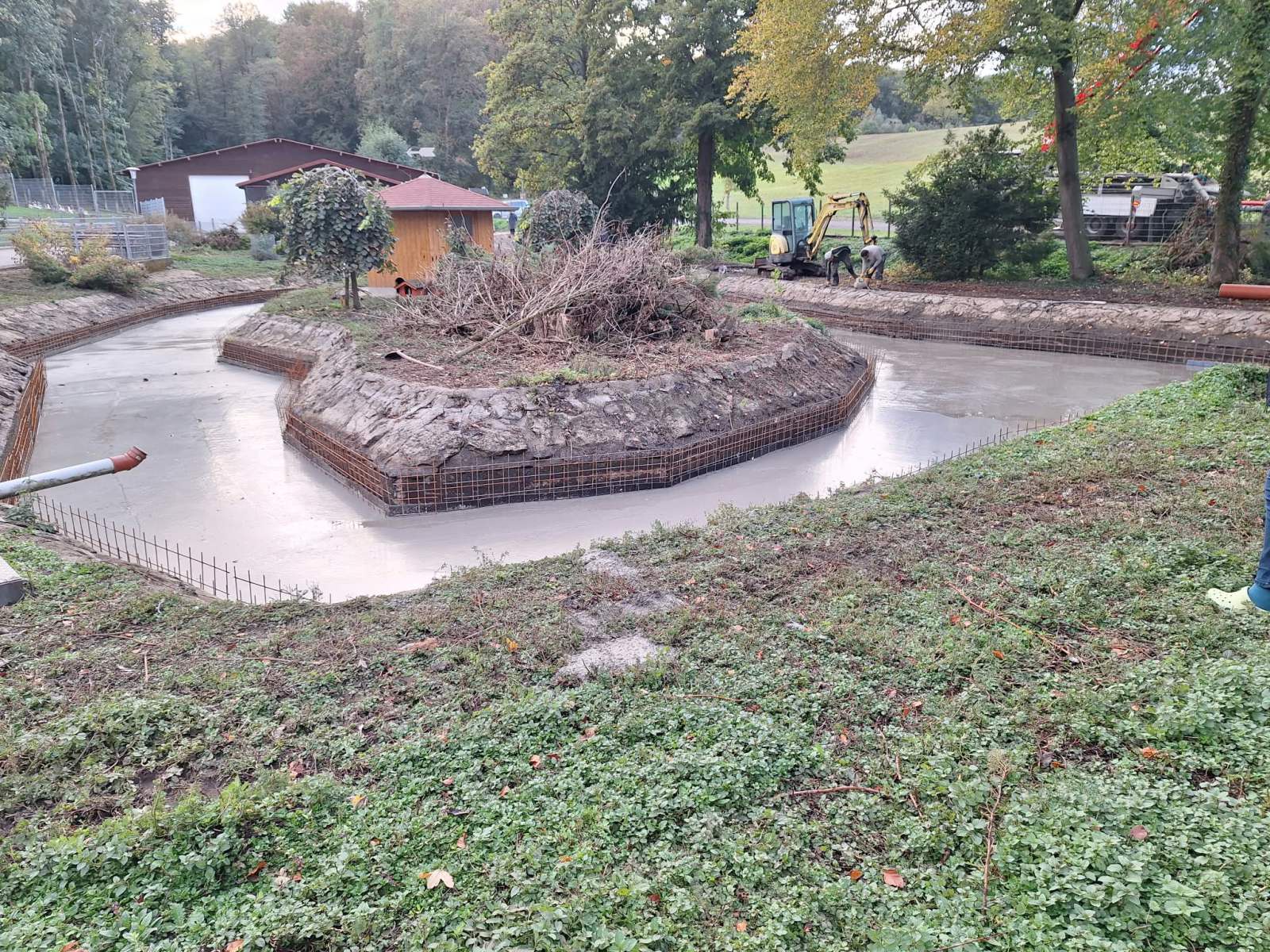

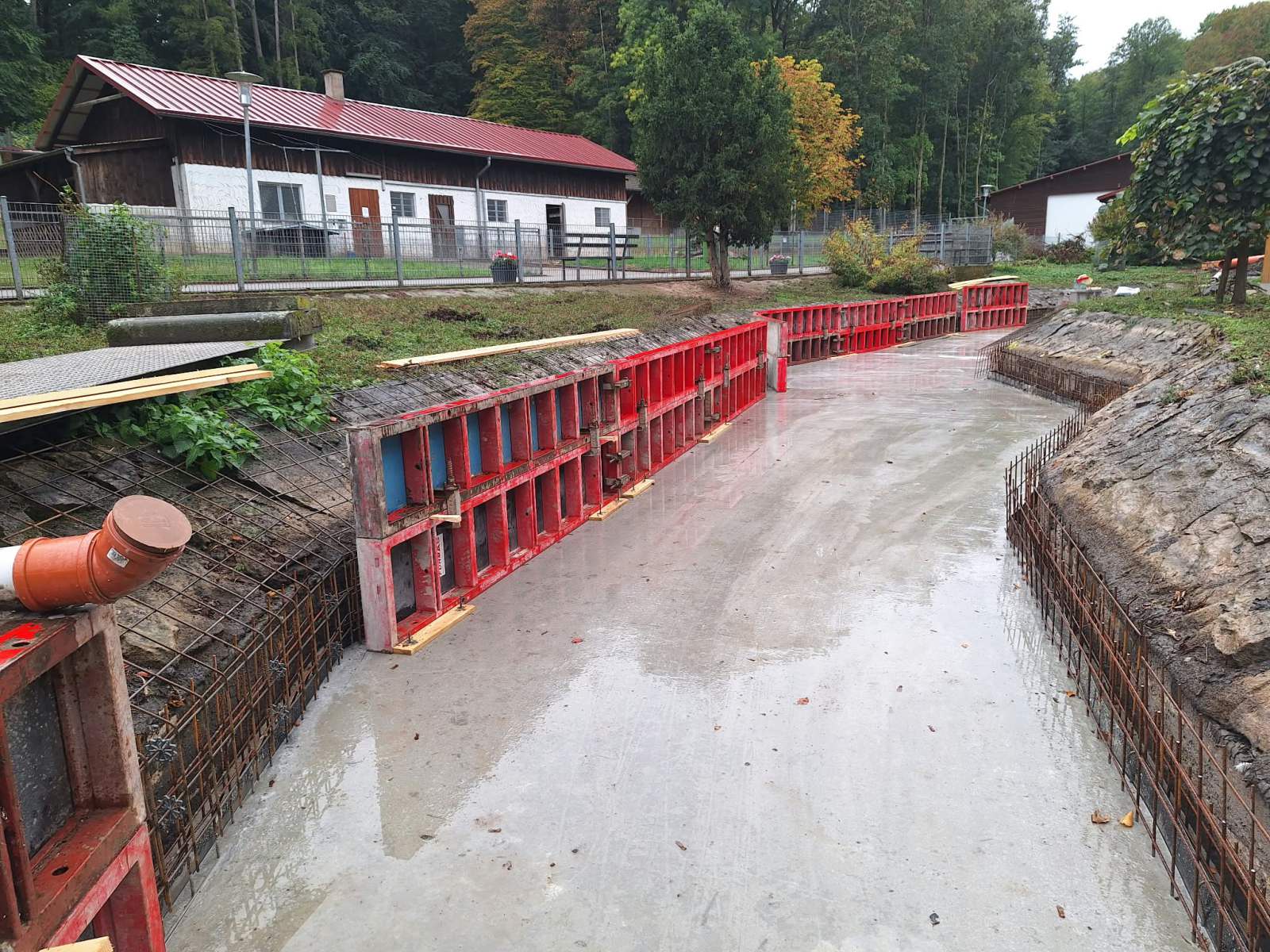

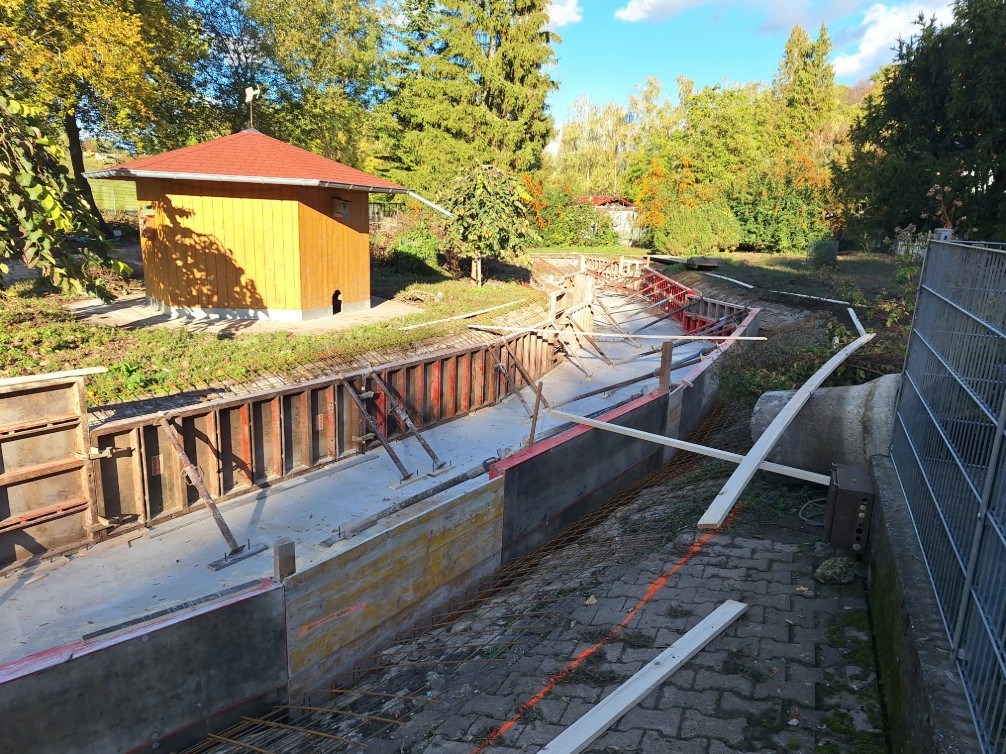

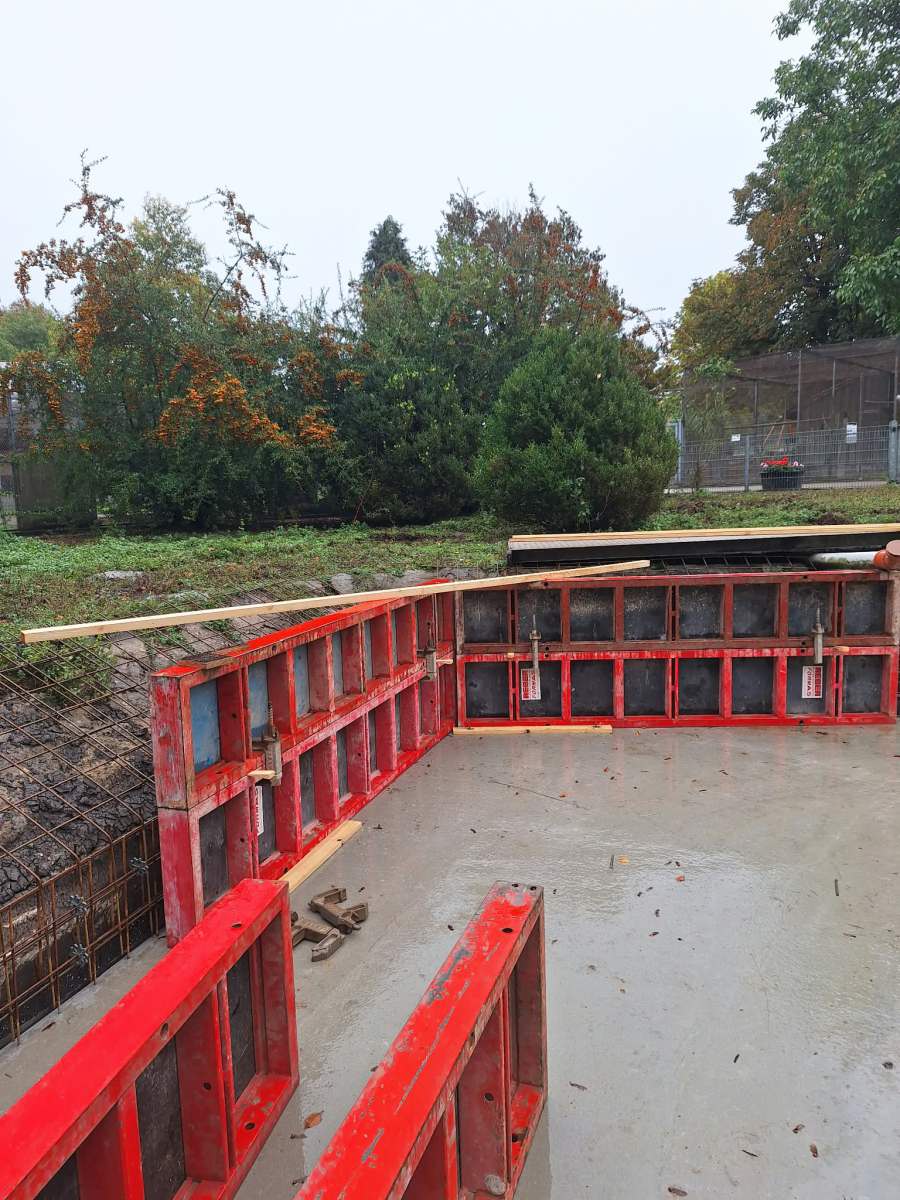

09.10.2026 – Die Seitenwände werden geschalt

Woche 3

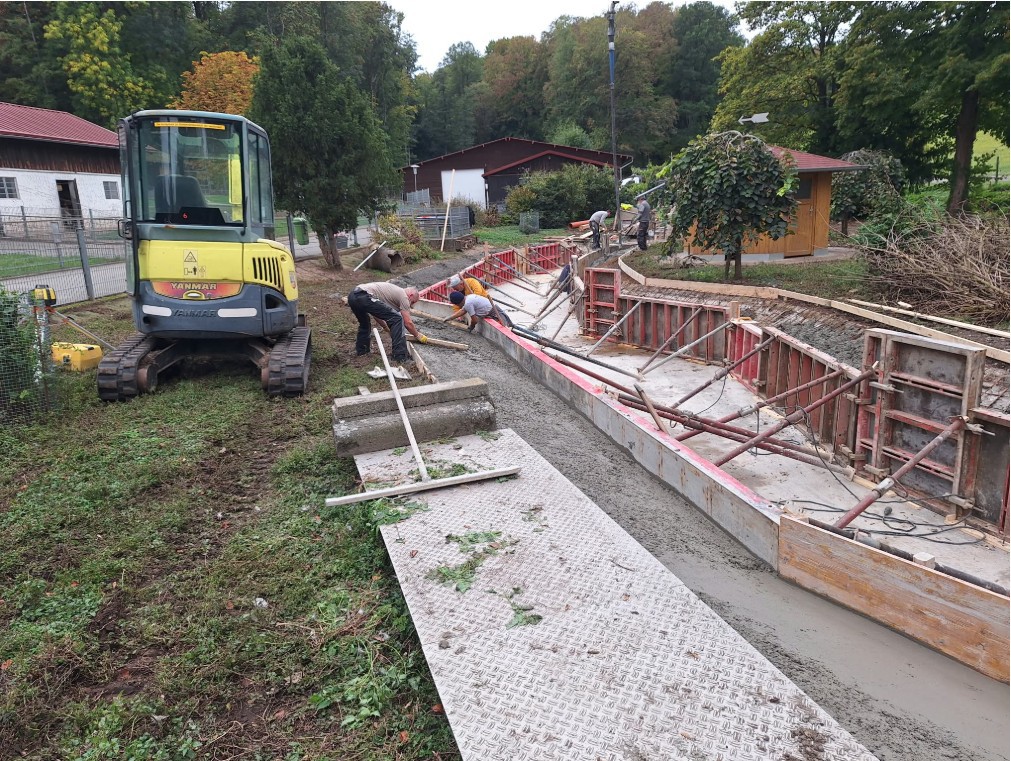

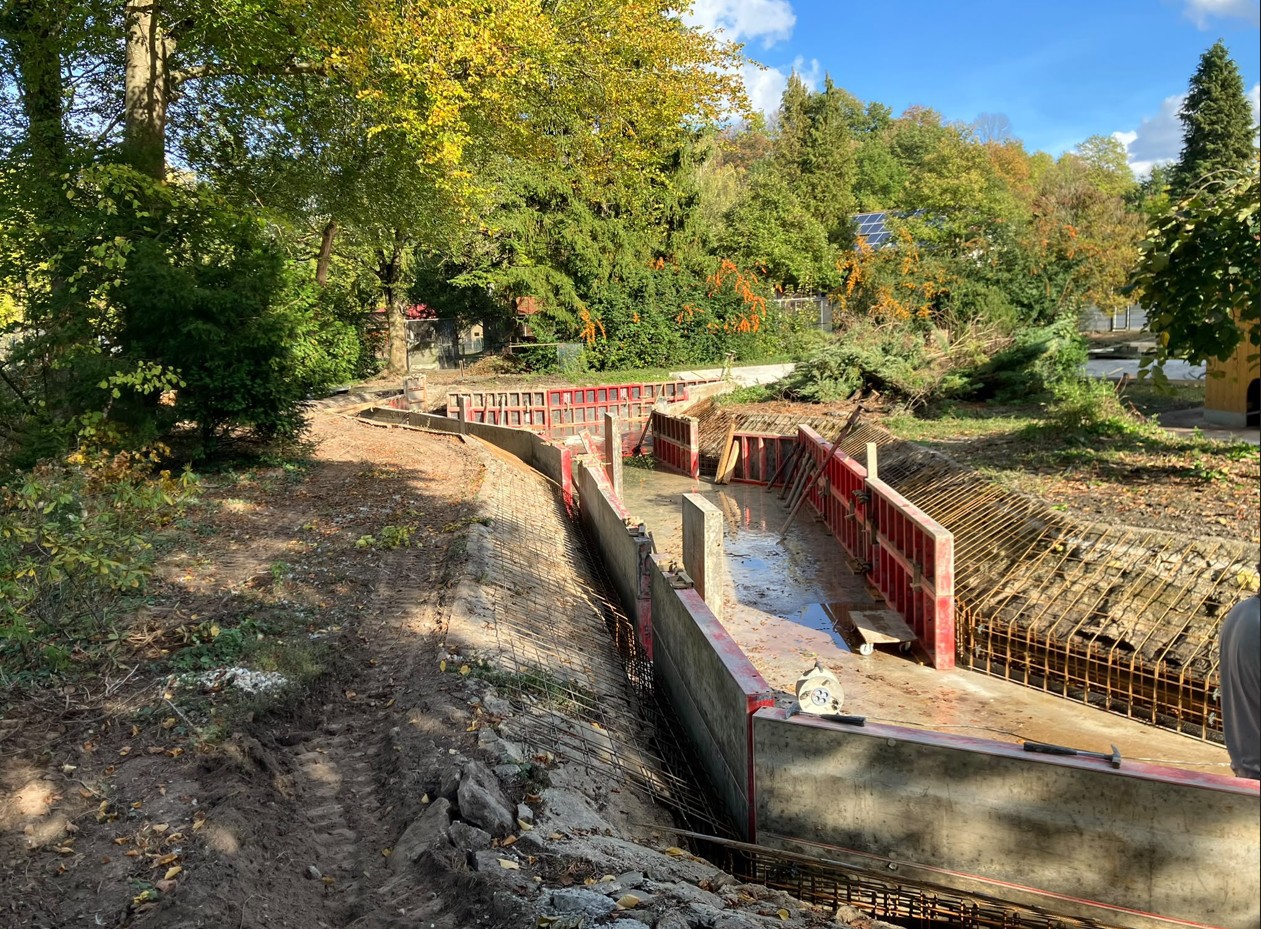

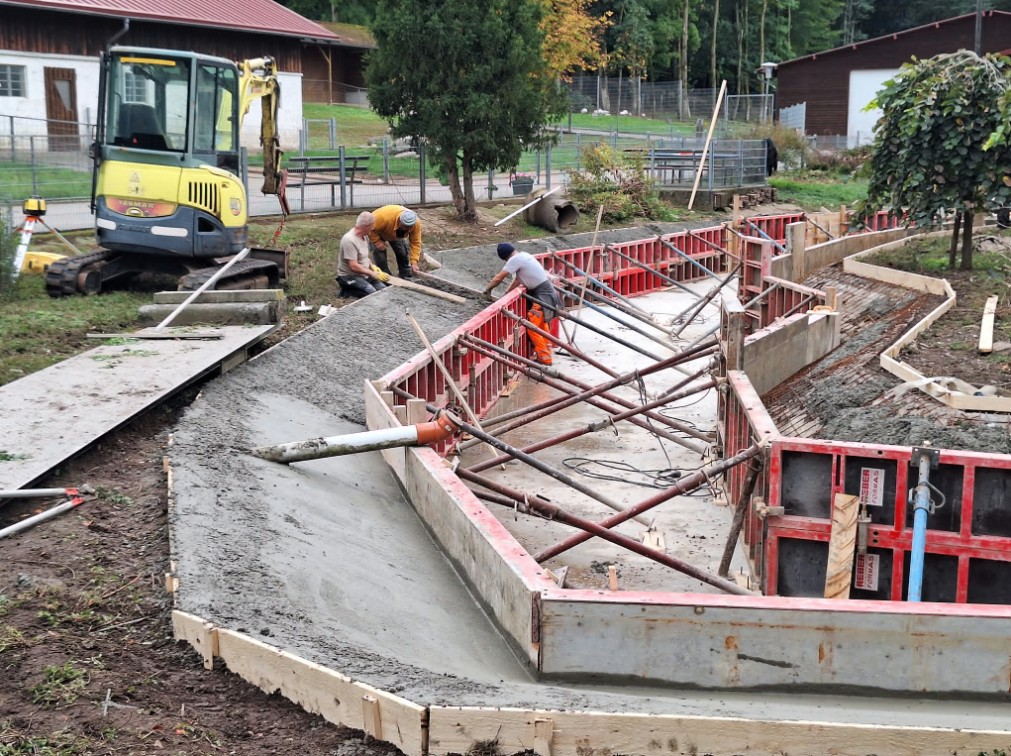

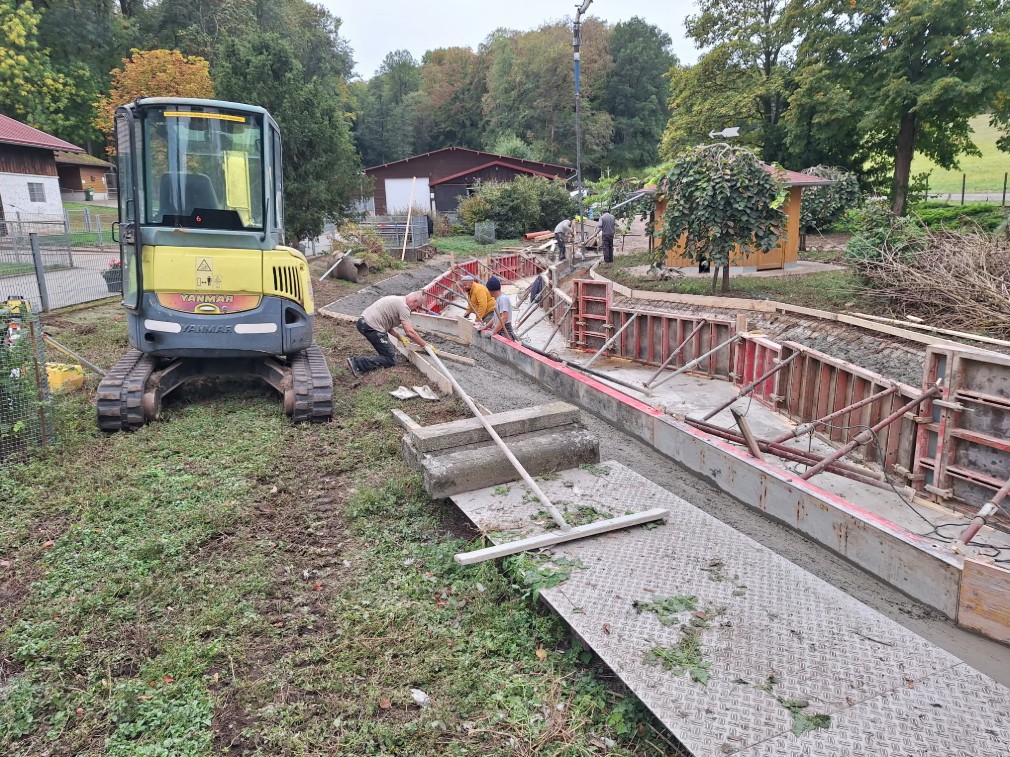

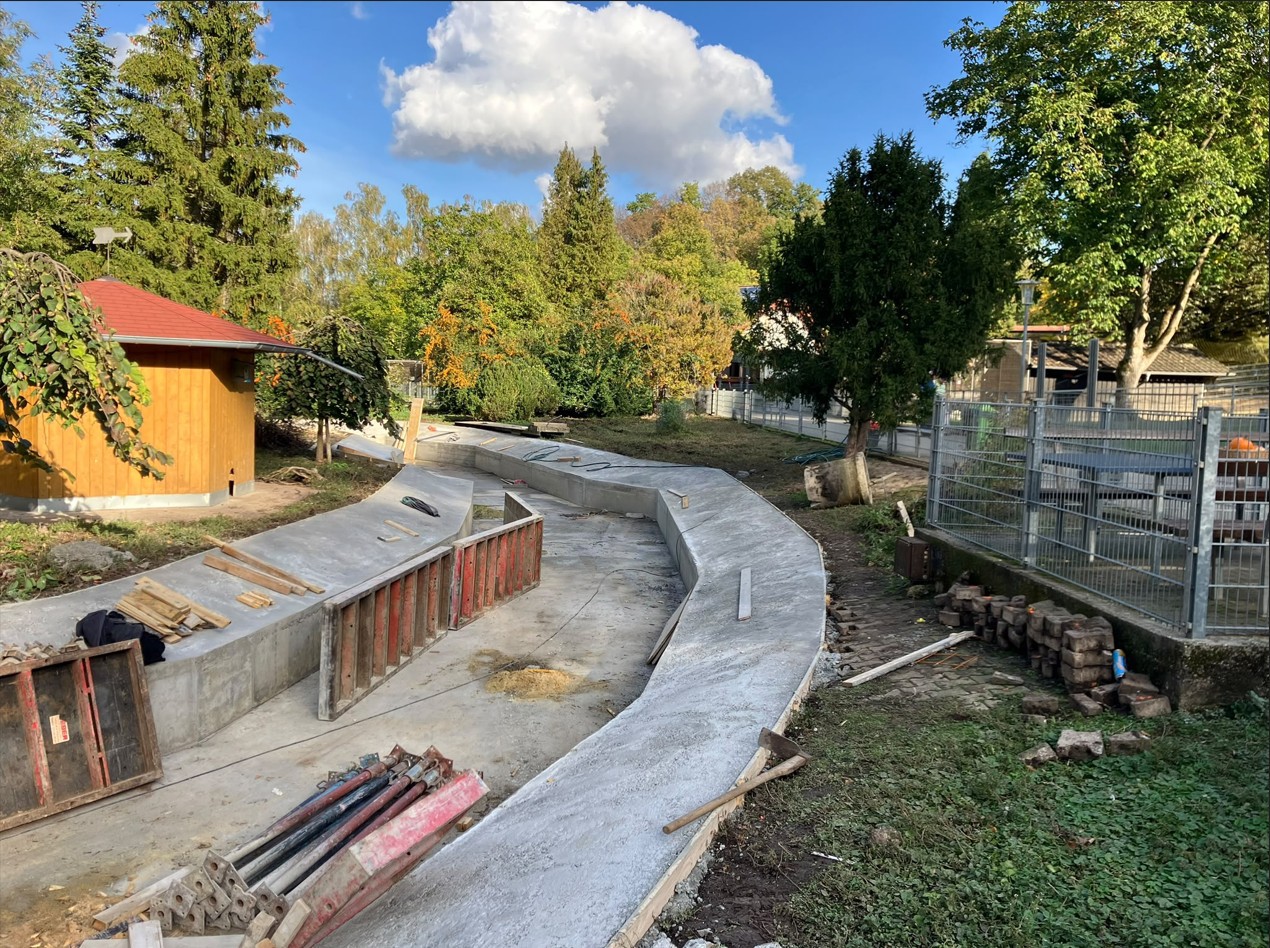

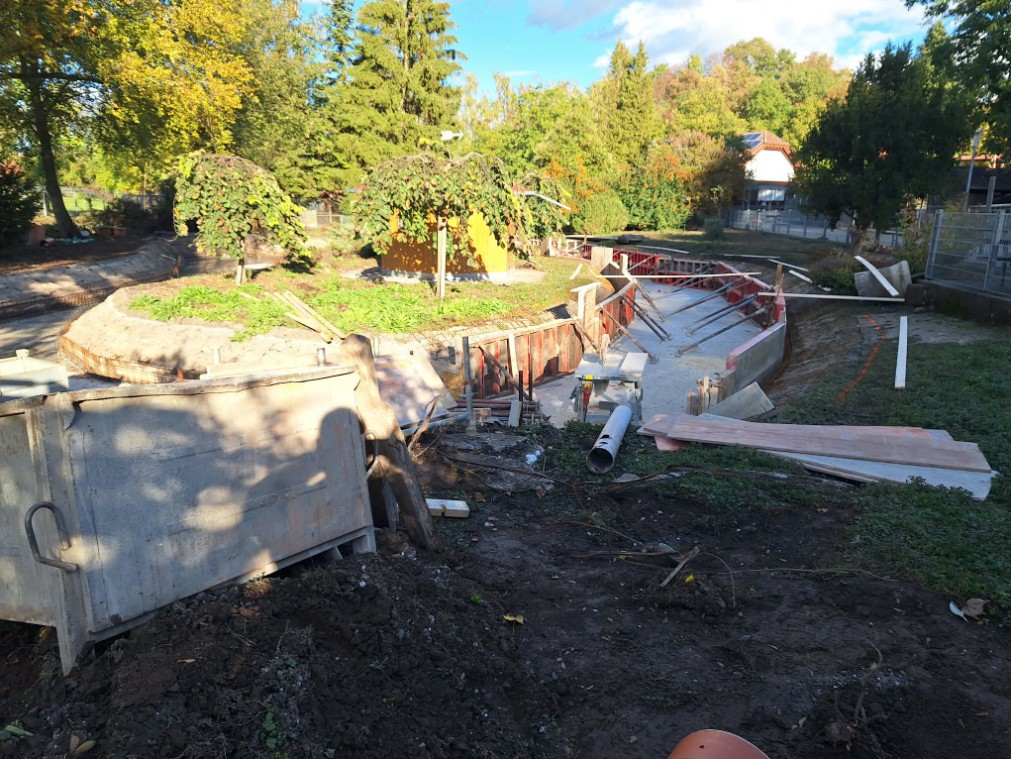

ab 12.10.2026 – Die Seitenwände werden weiter geschalt und mit Beton gegossen.

Wir danken den ausführende Firmen

Dieter Fischer
Mühlhausen
Zeh Transporte Baustoffe GmbH
Zuzenhausen
Mayer Transpportbeton
Östringen
